Поєднання краси та практичності – це про наш новий житловий комплекс. Ми прагнули надати будинку сучасного зовнішнього вигляду та комфортного планування.
Близьке розташування до рекреаційних зон Івано-Франківська робить будинок місцем особливого перебування. Неподалік розташовується супермаркет “Сільпо”, тож сімейні покупки стануть максимально простим та приємним задоволенням.
Ми також подбали й про комфорт вашого подвір’я. Для цього створили облагороджені двори, відпочинкові та зелені зони, а також дитячий майданчик для веселих ігор малят.

будівництва
продано
ХАРАКТЕРИСТИКИ
- Кількість секцій: 3
- Кількість поверхів: 9
- Загальна кількість квартир: 93
- Конструктивна схема будівлі: монолітно-каркасний
- Ліфт: безшумний швидкісний
- Стіни зовнішні: цегла
- Стіни внутрішні: цегла

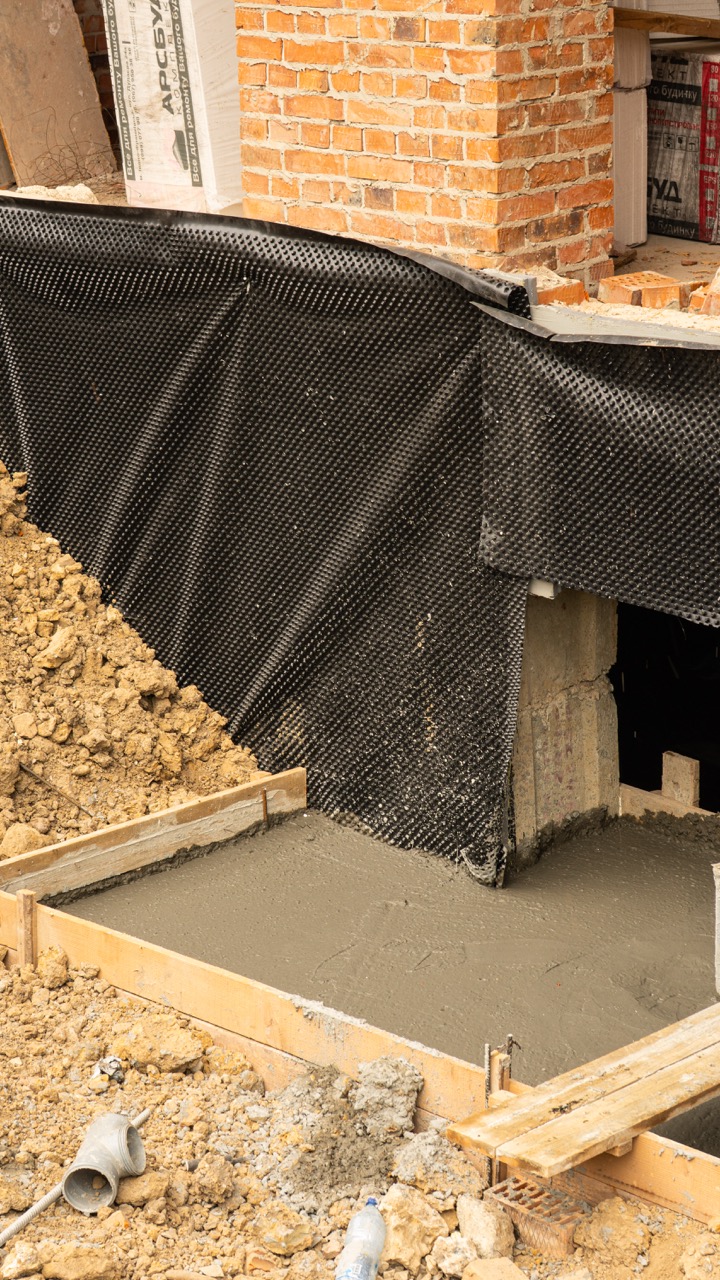

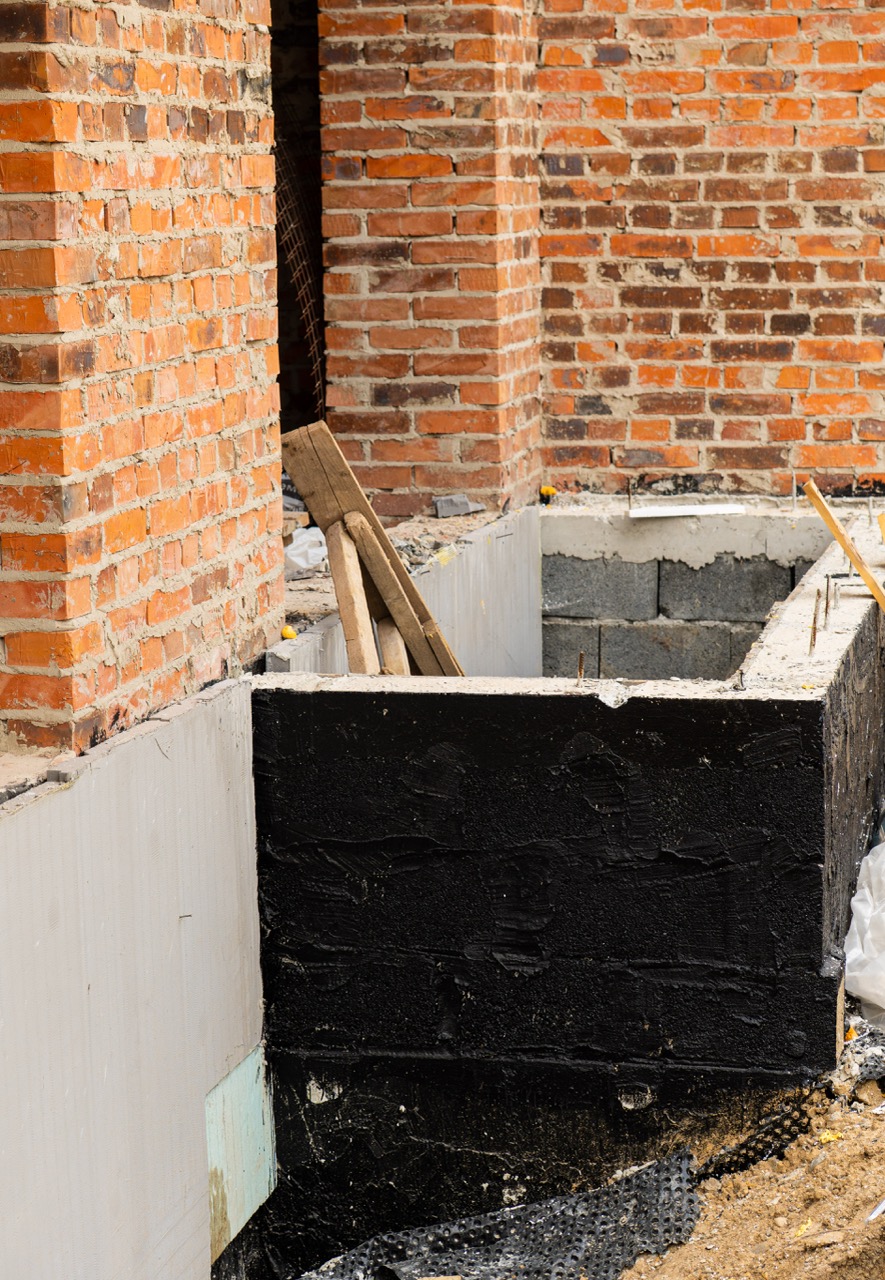

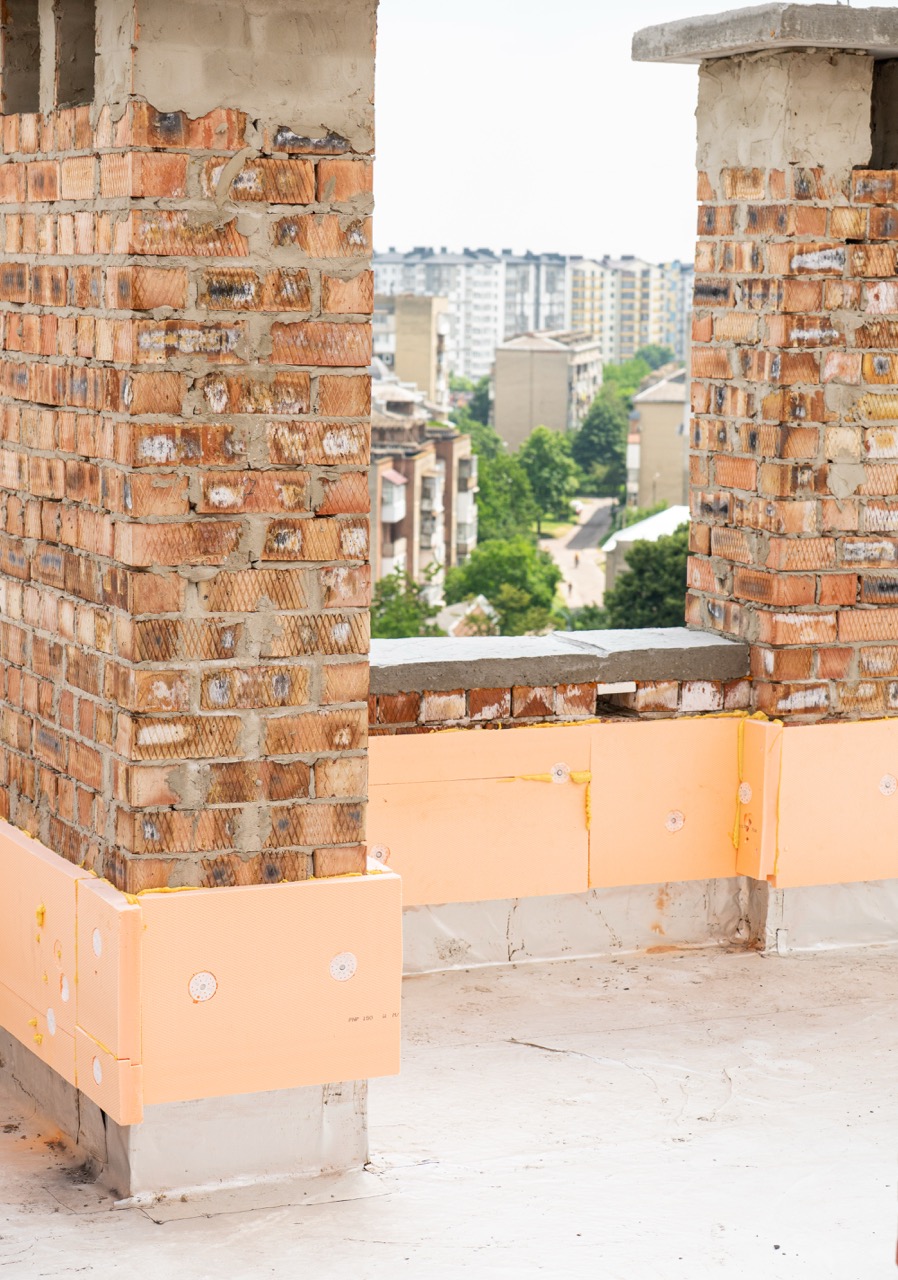

- Утеплення фасаду: пінопласт товщиною 15 см та щільністю 13 кг/куб.м
- Покрівля: експлуатований дах з мембраною
- Захист від сейсмічної активності: сейсмопояси та кладочні сітки
- Висота типового поверху, м: 2,8 (від підлоги до стелі)

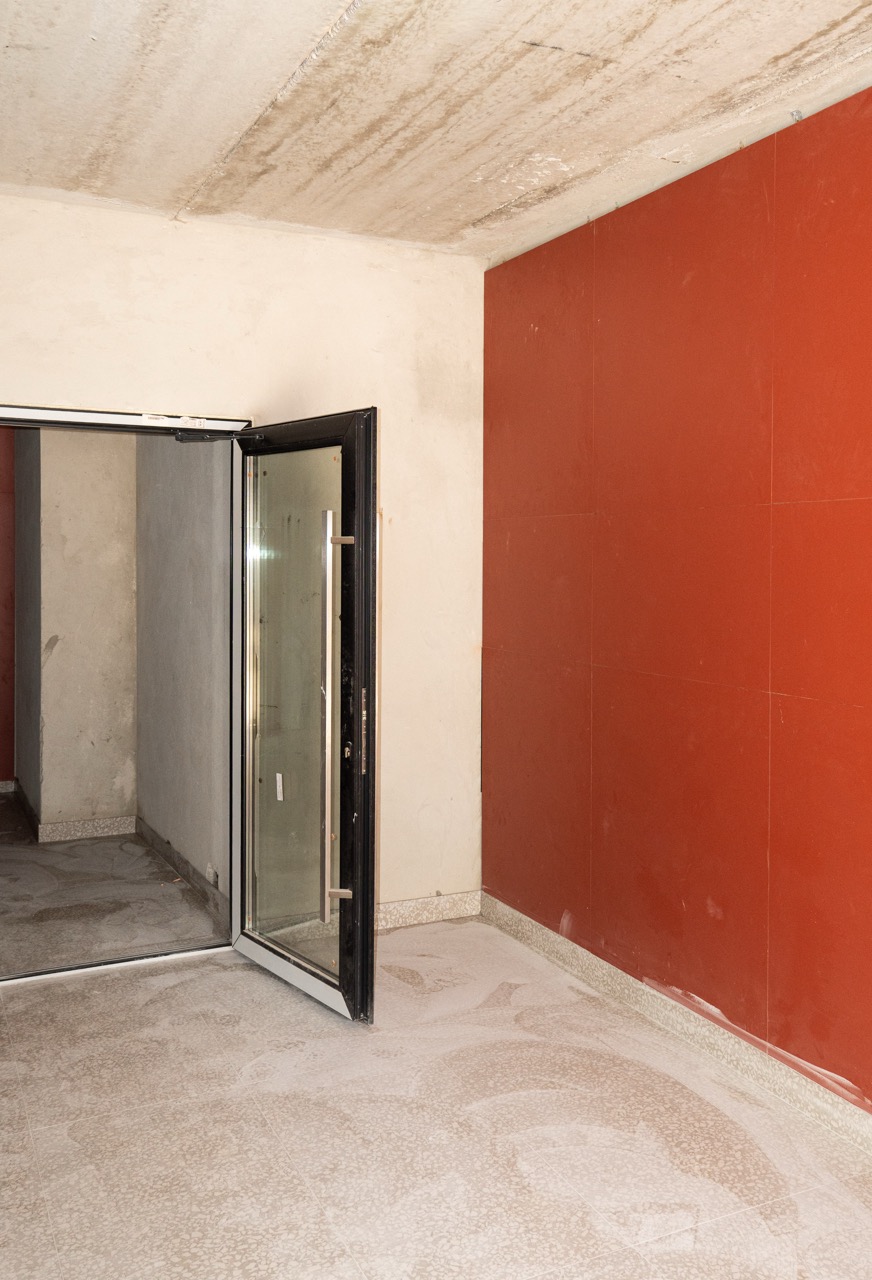

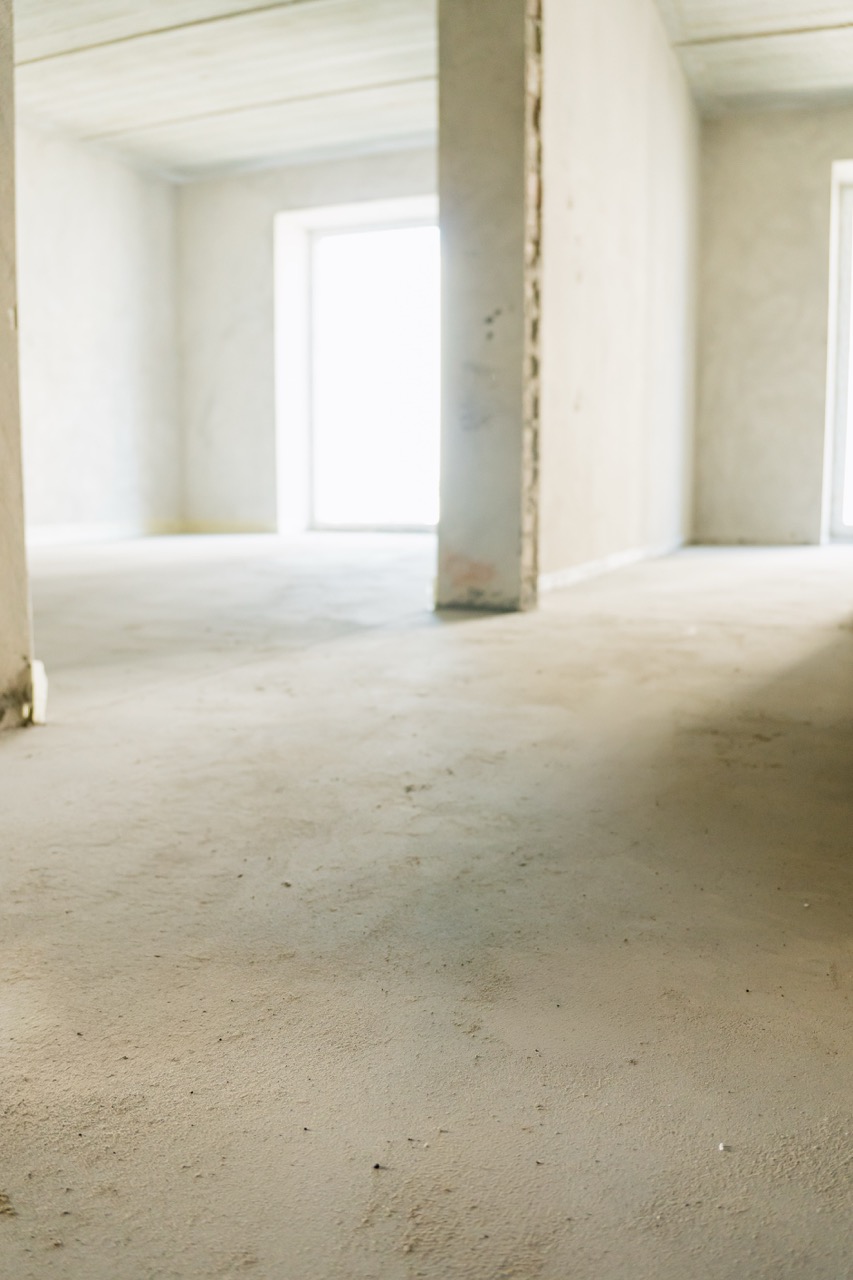

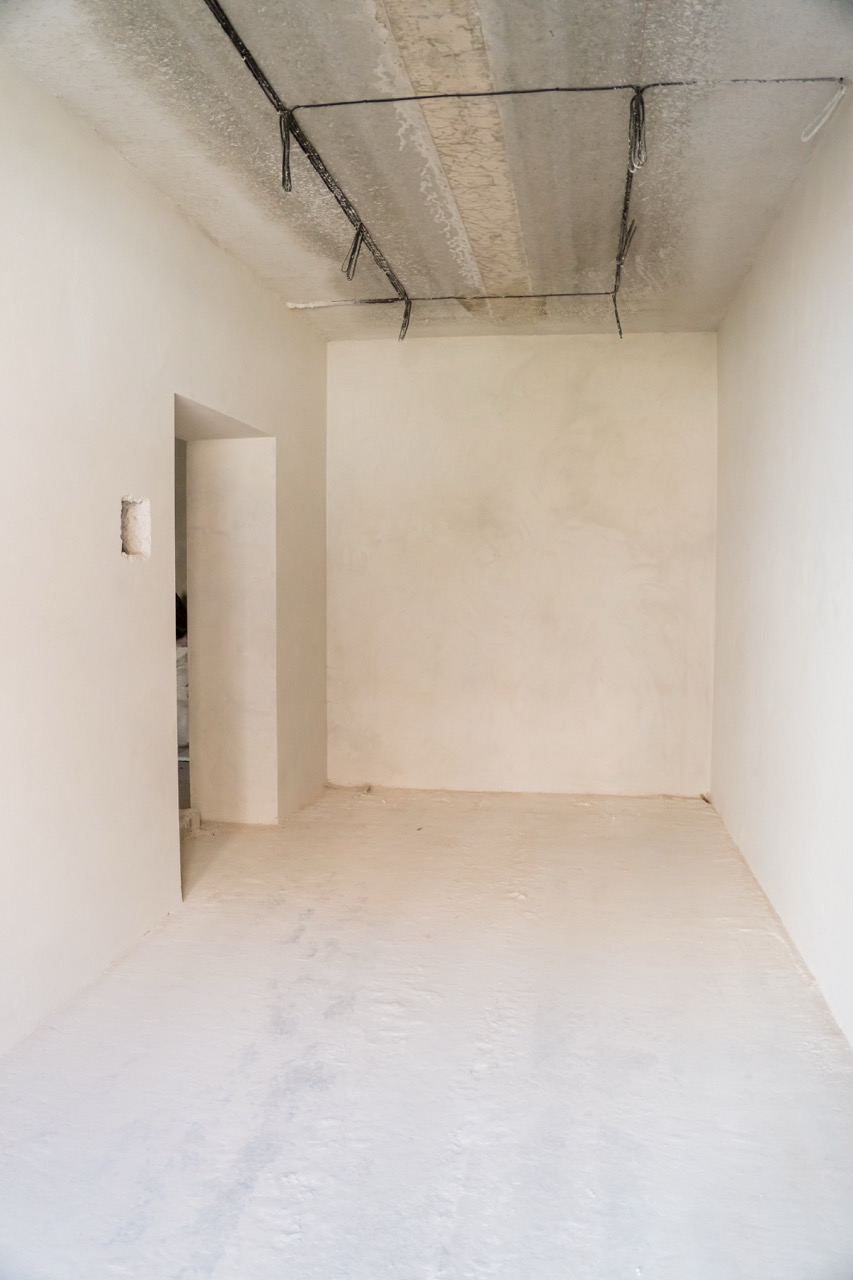

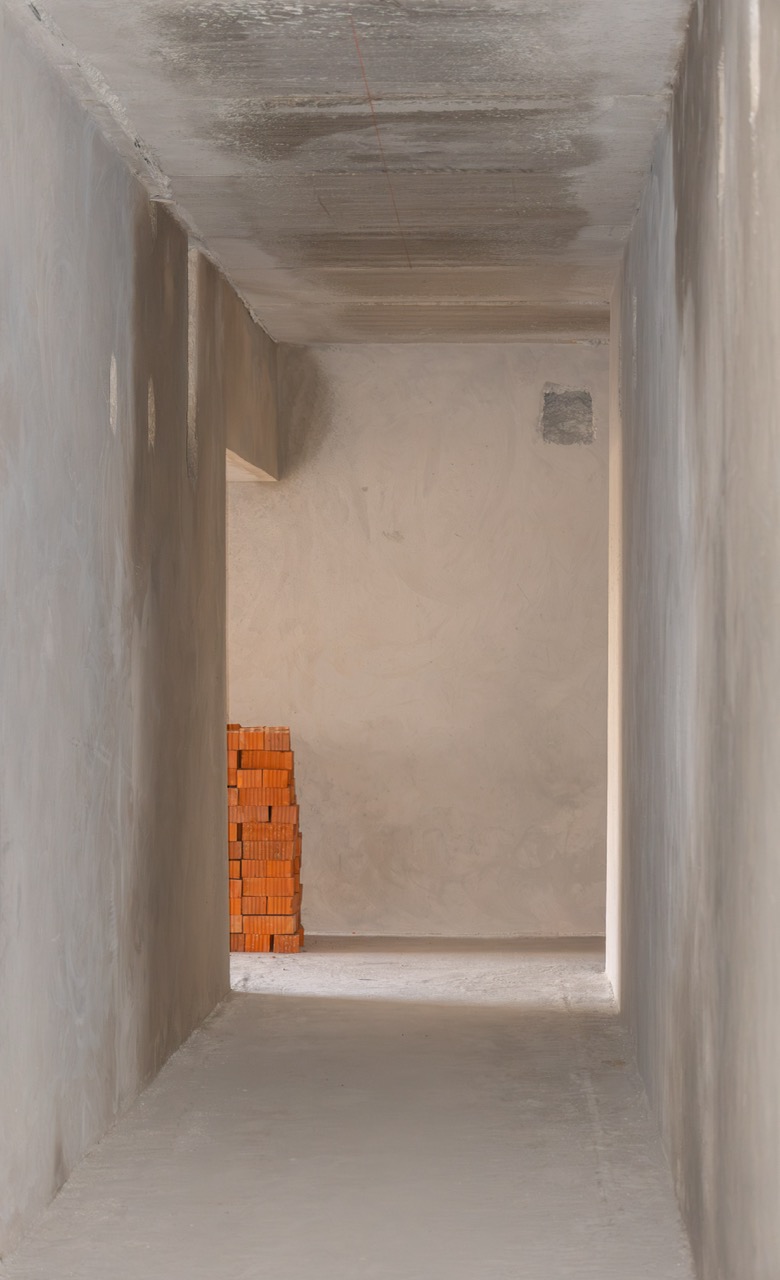

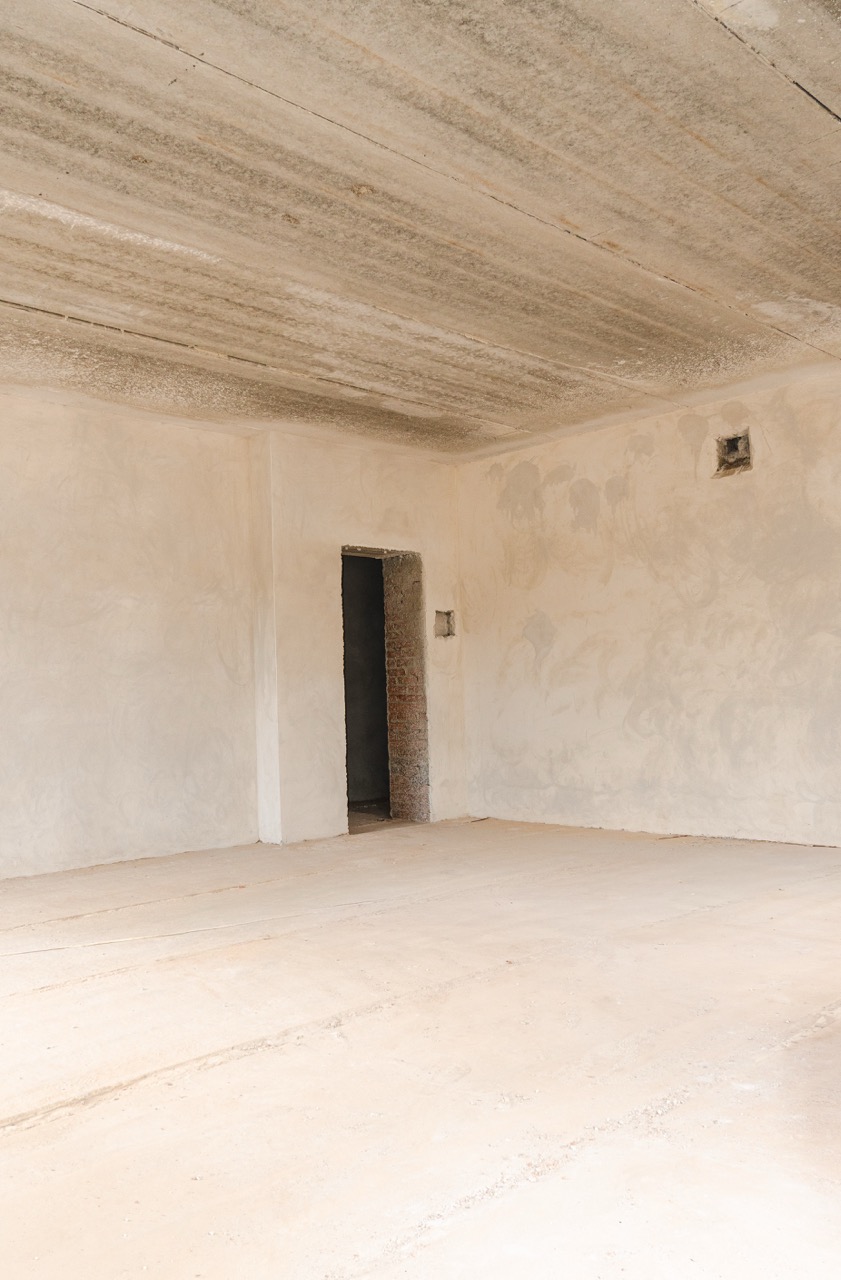

- Стан квартири: з чорновим ремонтом
- Вхідні двері: броньовані преміум класу

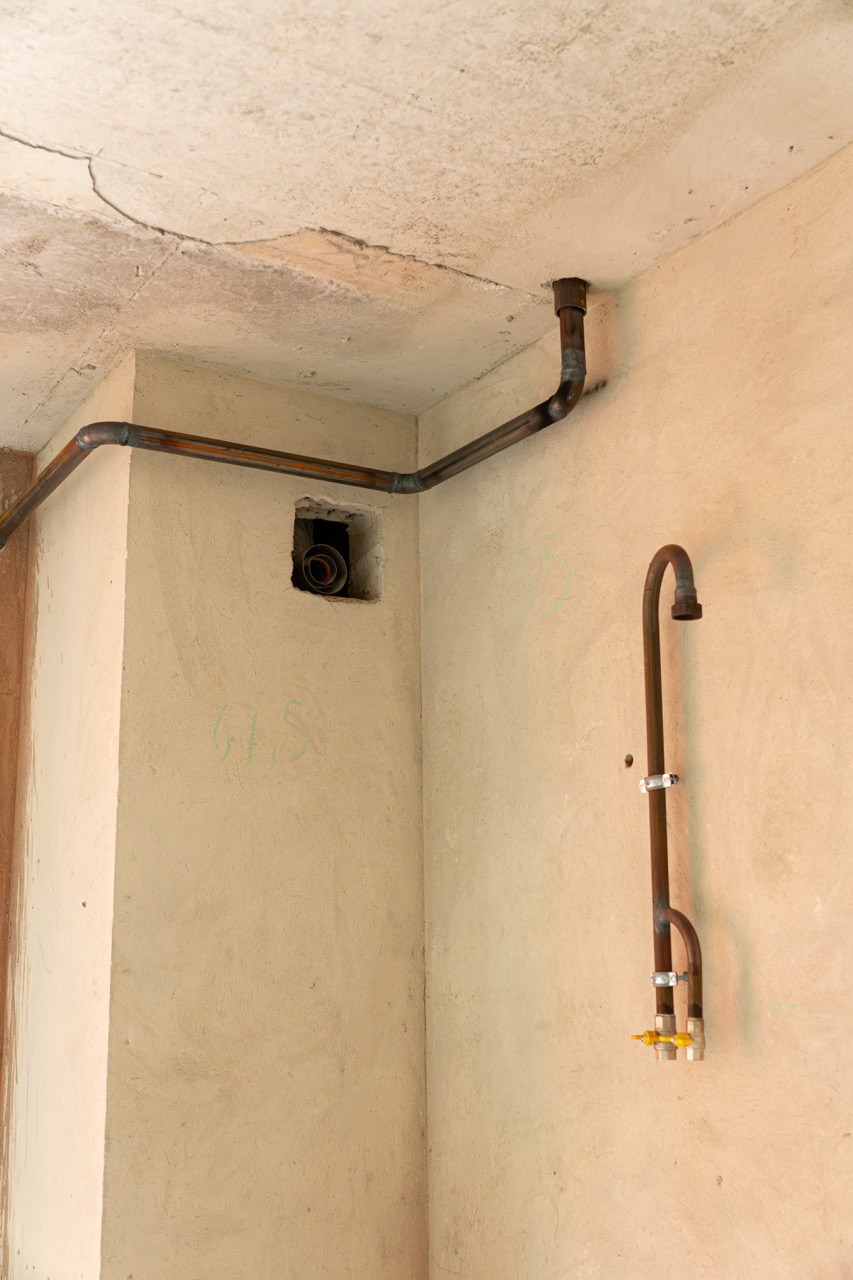

- Опалення: індивідуальне (газовий котел)

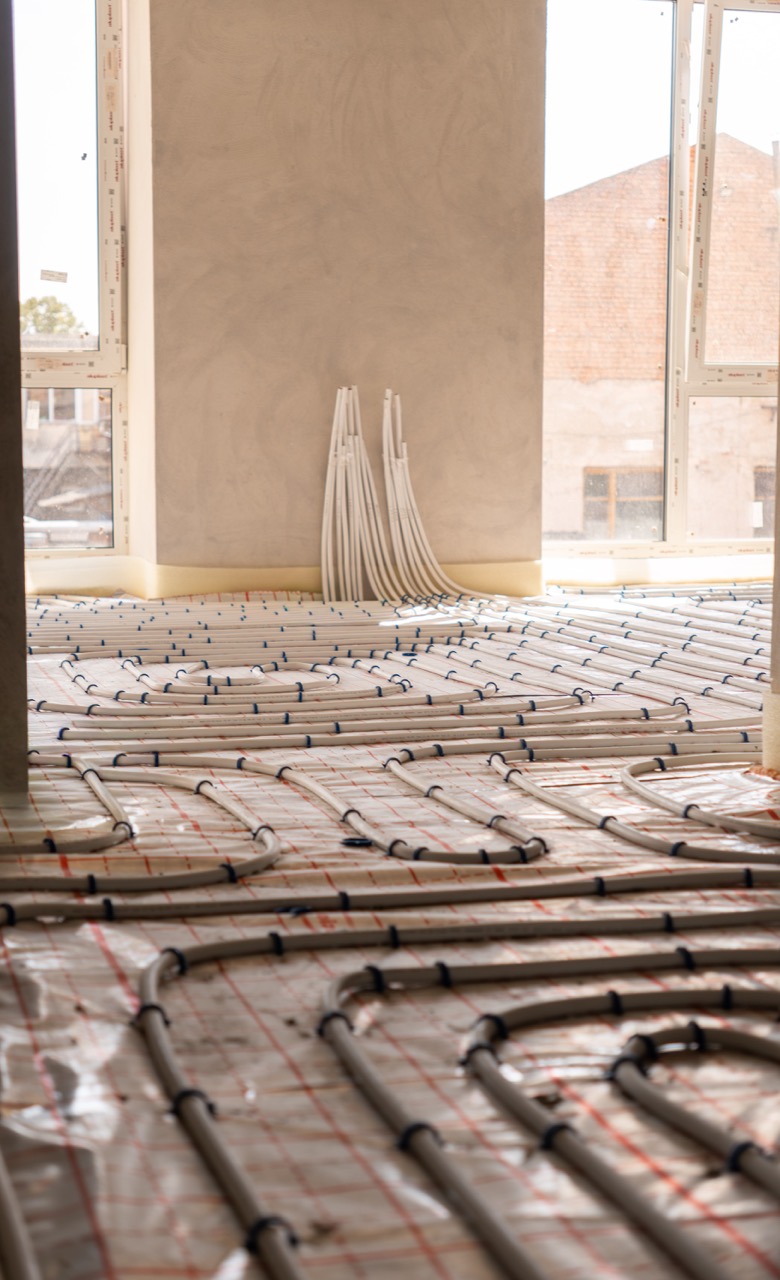

- Підігрів підлоги та теплоізоляційна стяжка: +

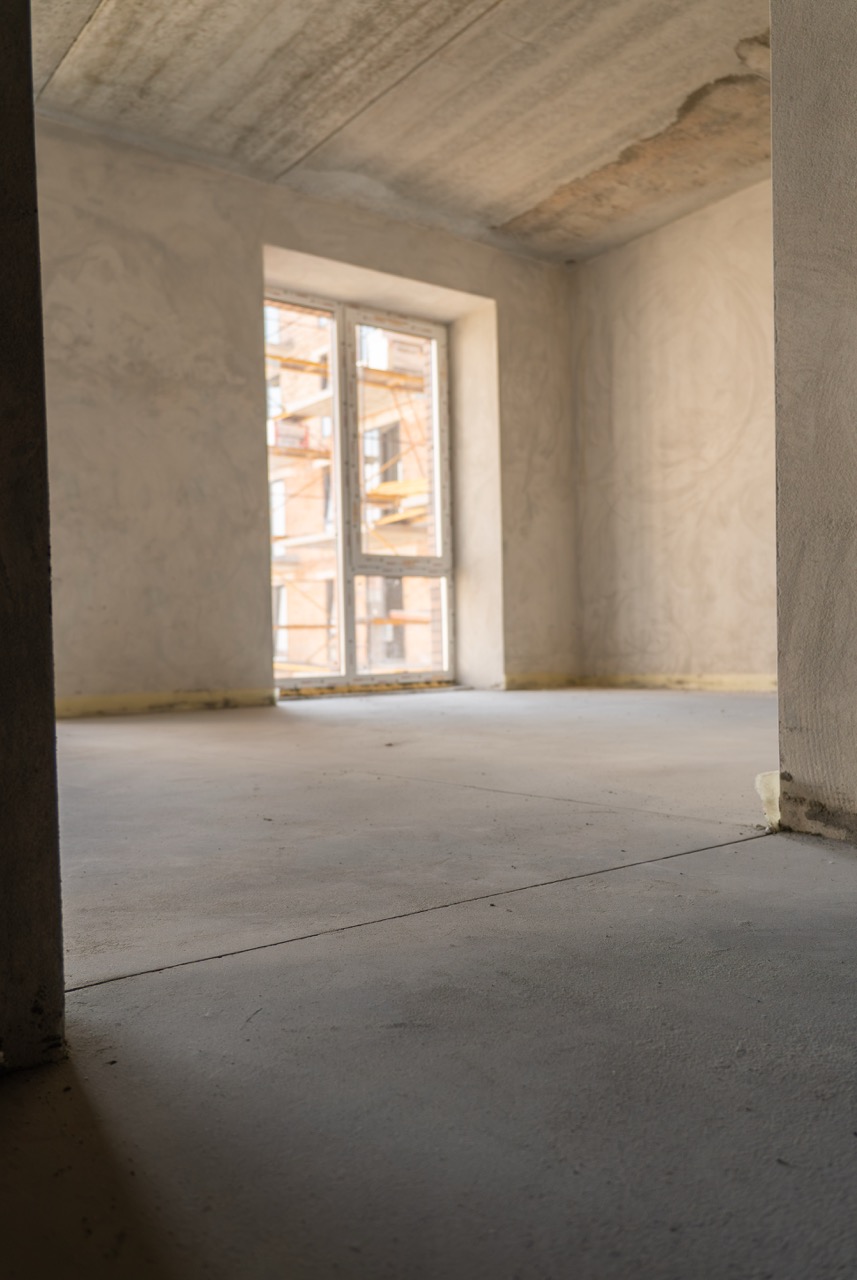

- Вікна, балконні двері: металопластикові 5-ти камерні, з енергозберігаючим склопакетом
- Штукатурка: Високоякісна «під маяки»
- Стяжка: Високоякісна напів суха
- Закрита територія: від авто та сторонніх
- Паркінг: гаражі та стоянка

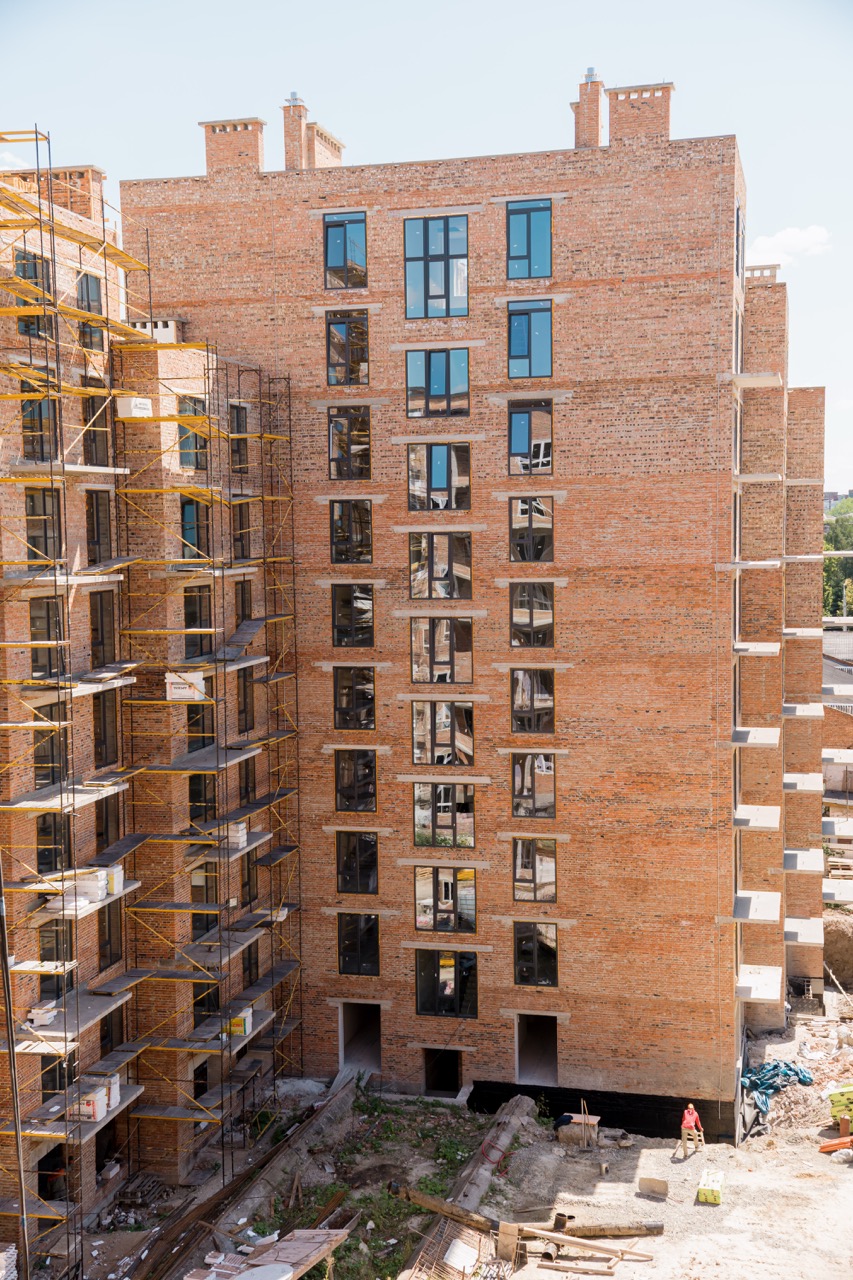

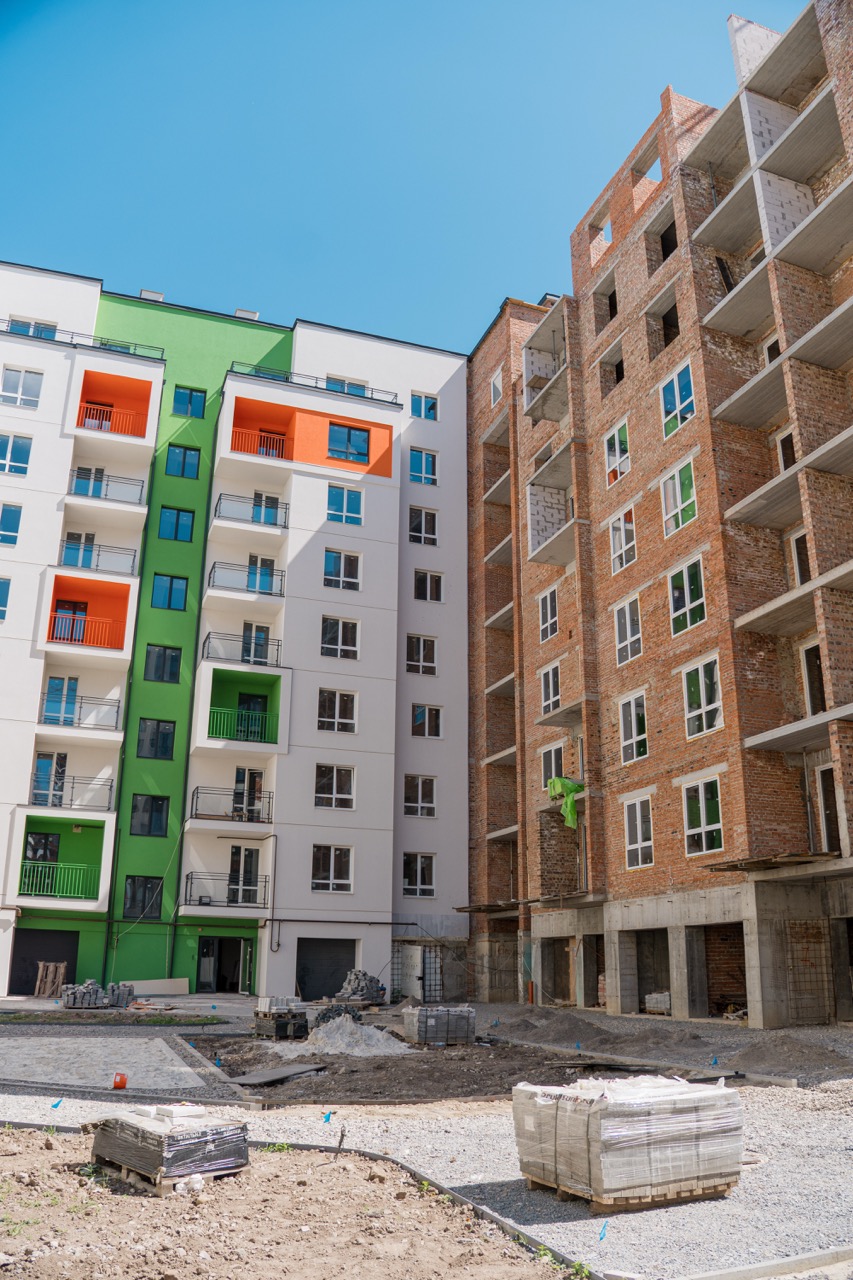

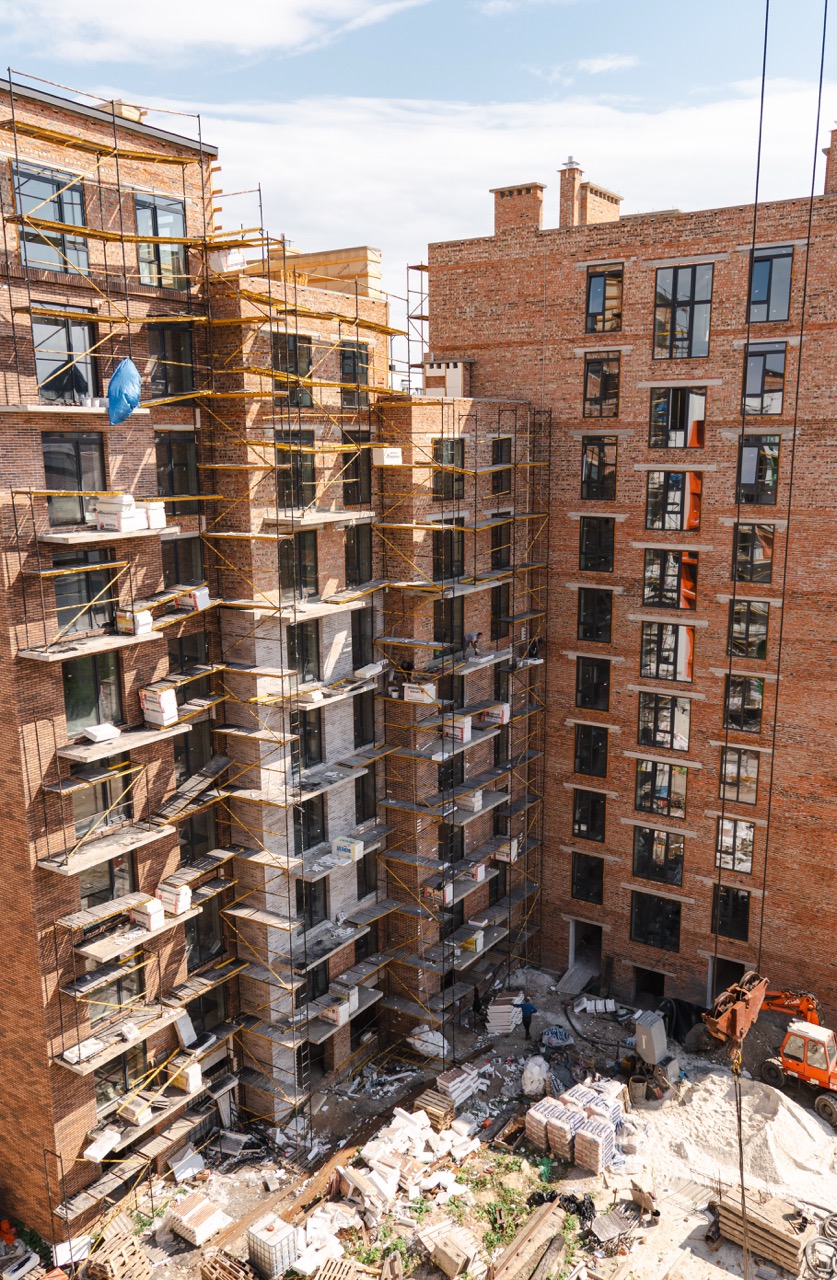

ХІД БУДІВНИЦТВА
Січень 2021

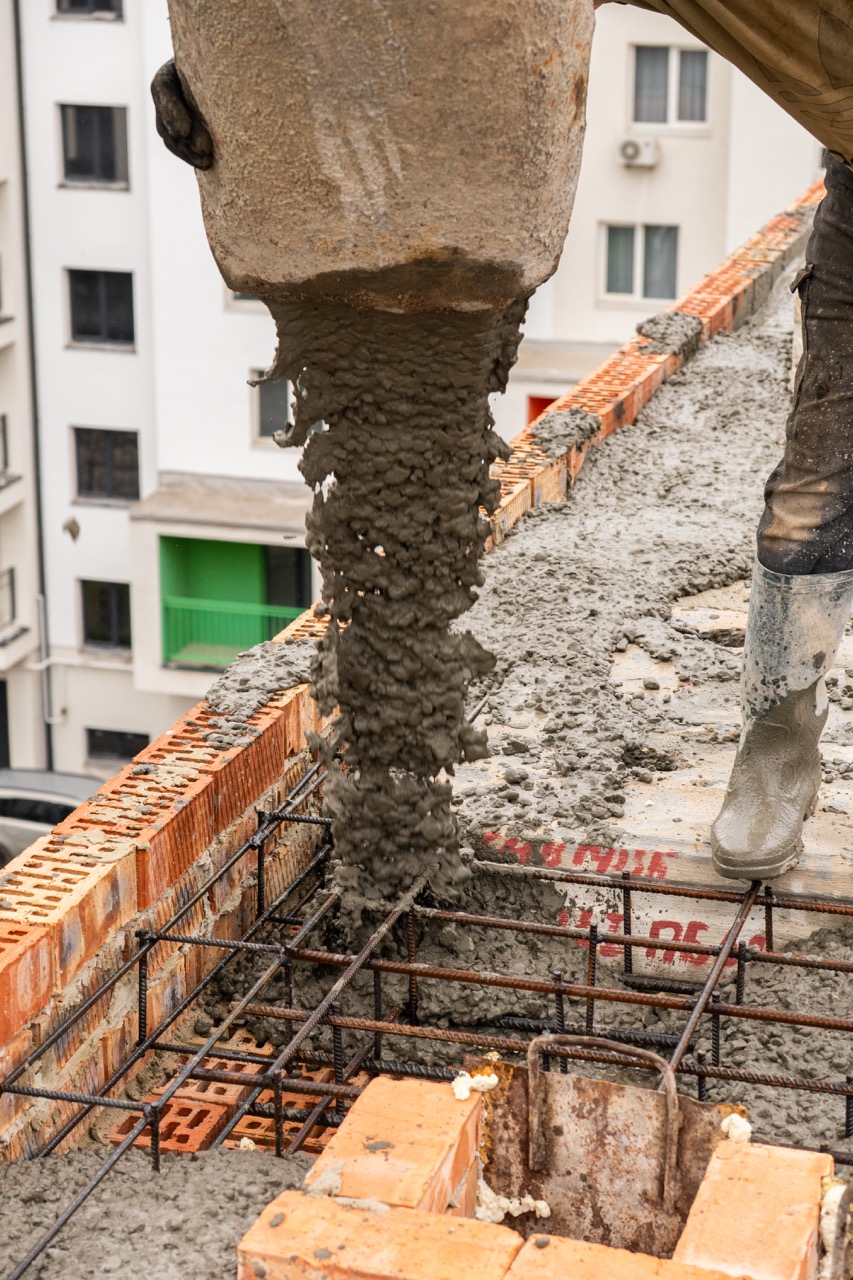

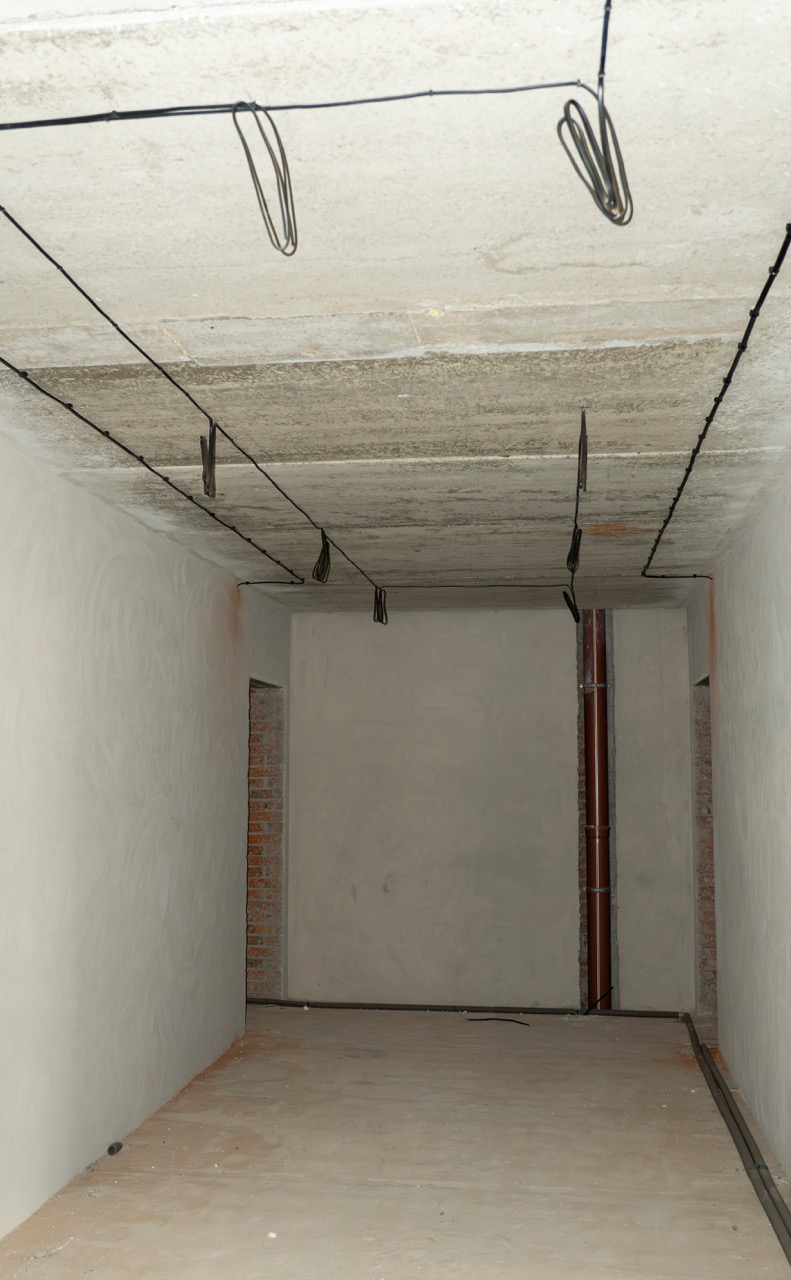

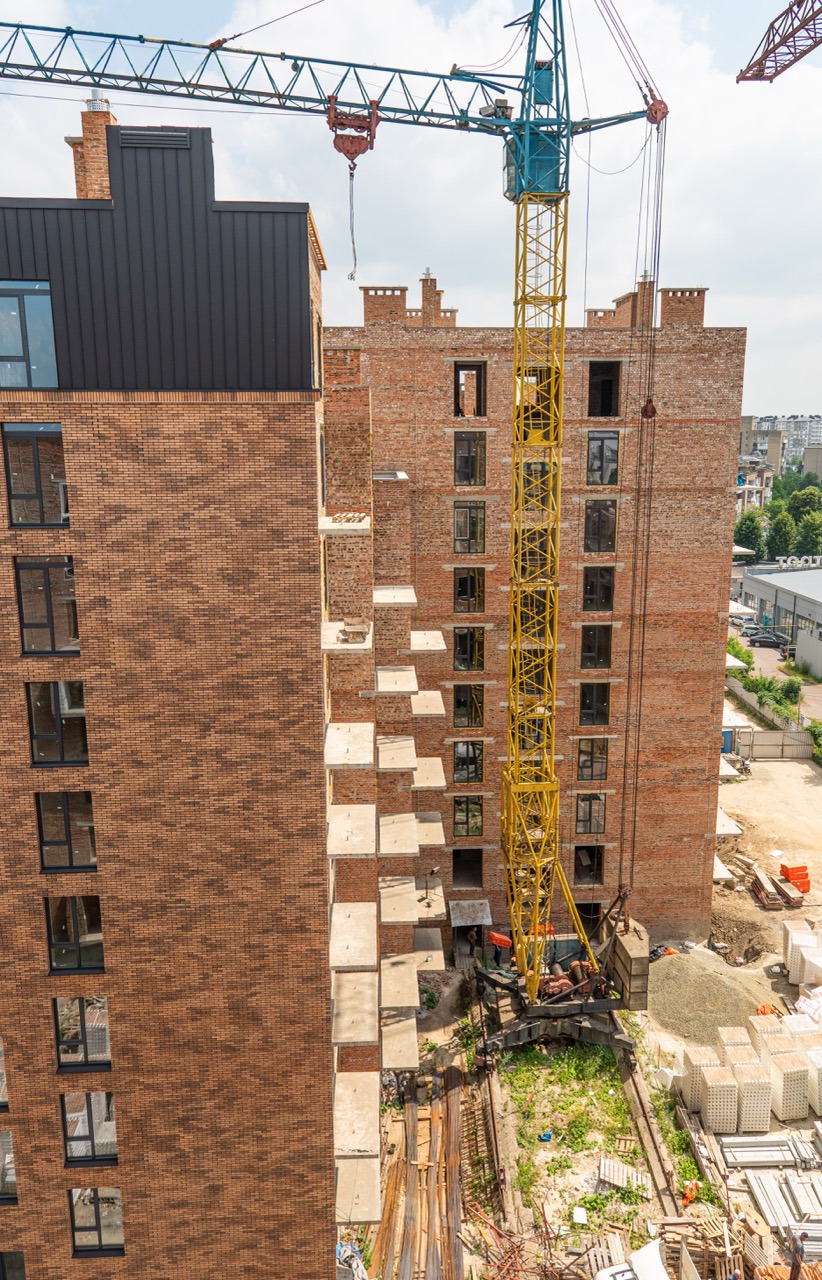

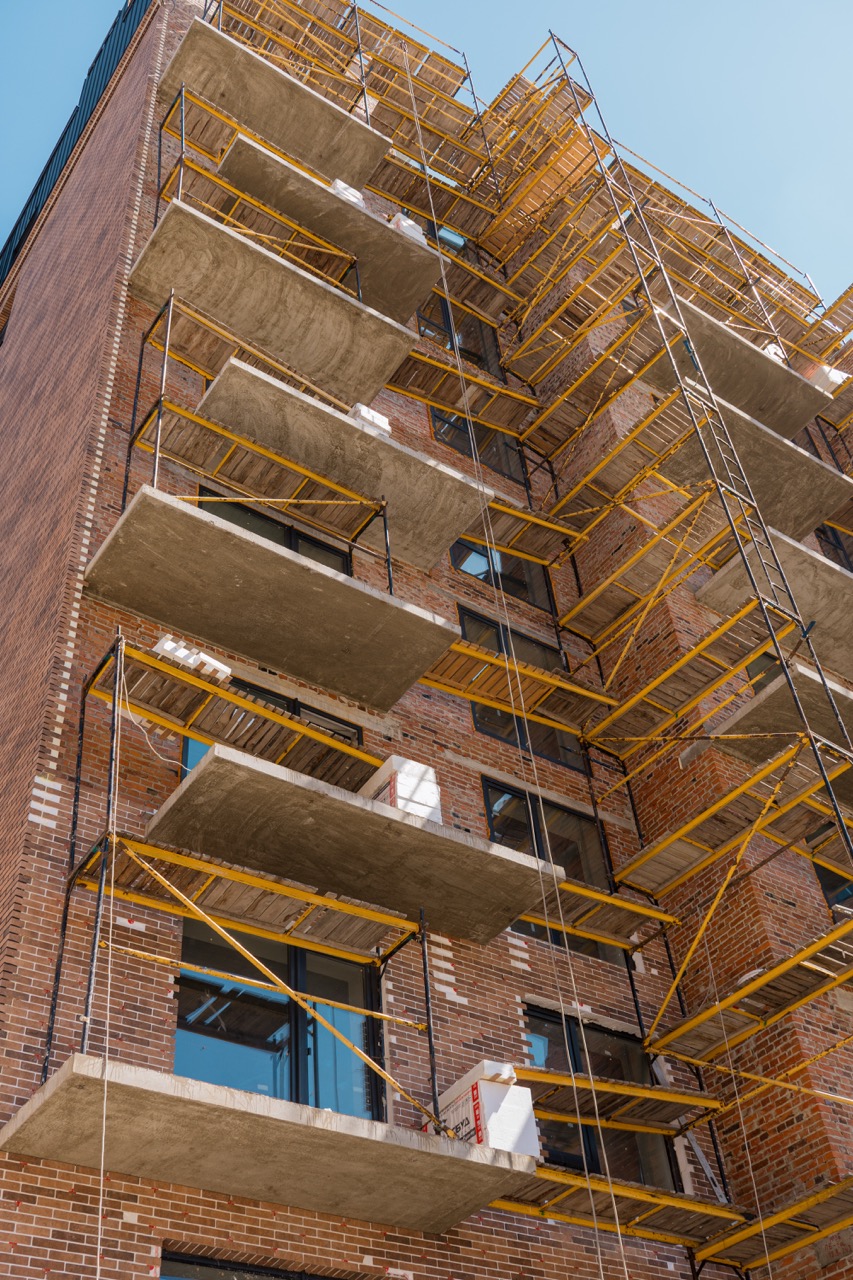

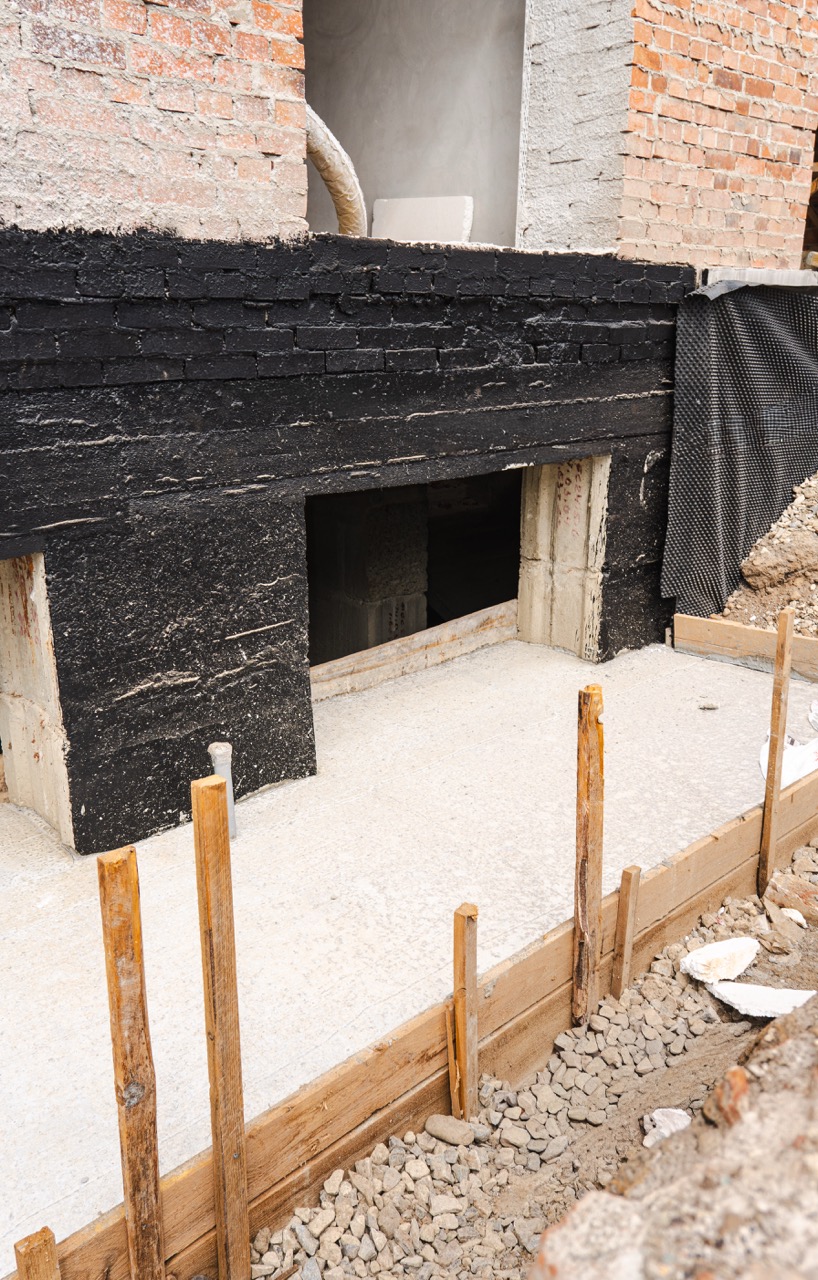

1)Залили стяжку з розуклонкою на даху 3-го під'їзду.
2)Залили стяжки на балконах 3-го під'їзду.

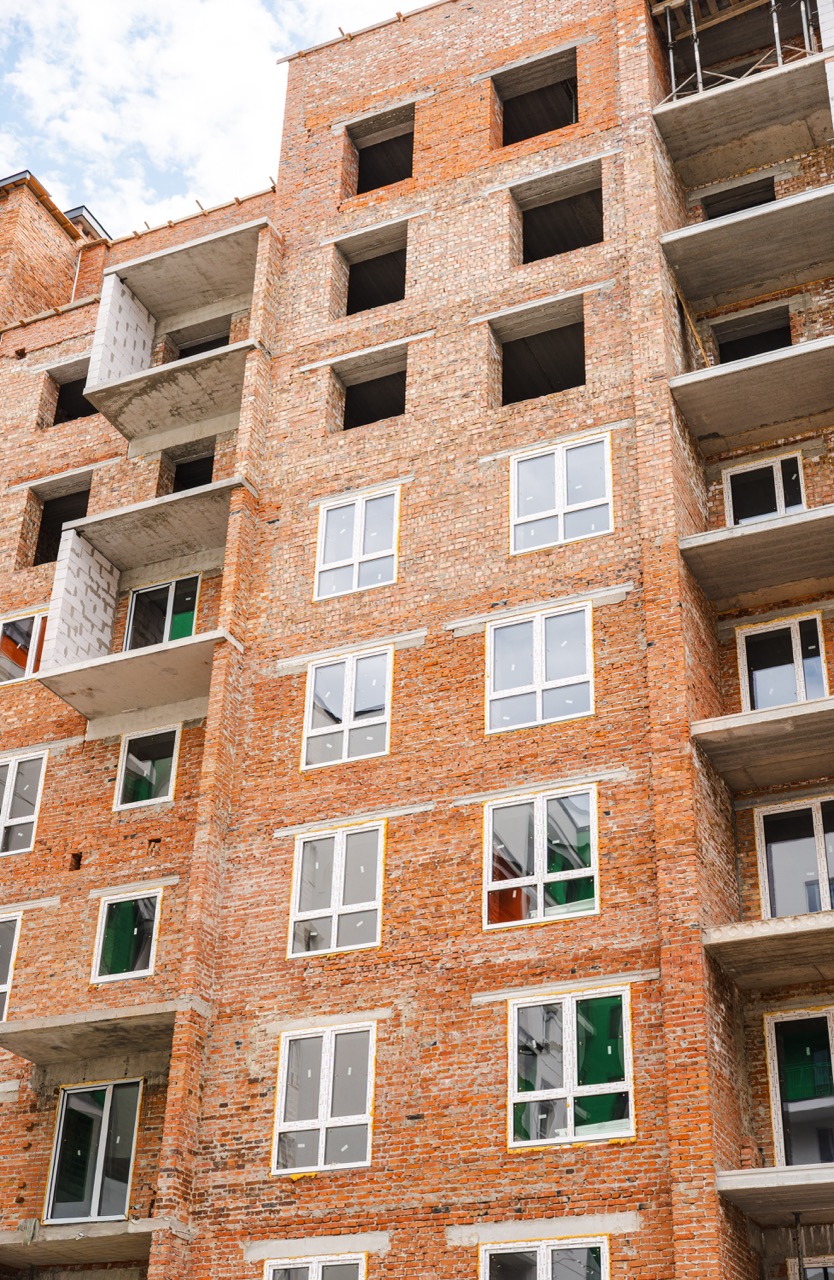

3)Встановлені всі віконні конструкції у 3-му під'їзді, окрім 2-х вікон на 2-му і на 9-му поверсі, через які проходить шланг для пінобетонної стяжки і вигрузка матеріалів.

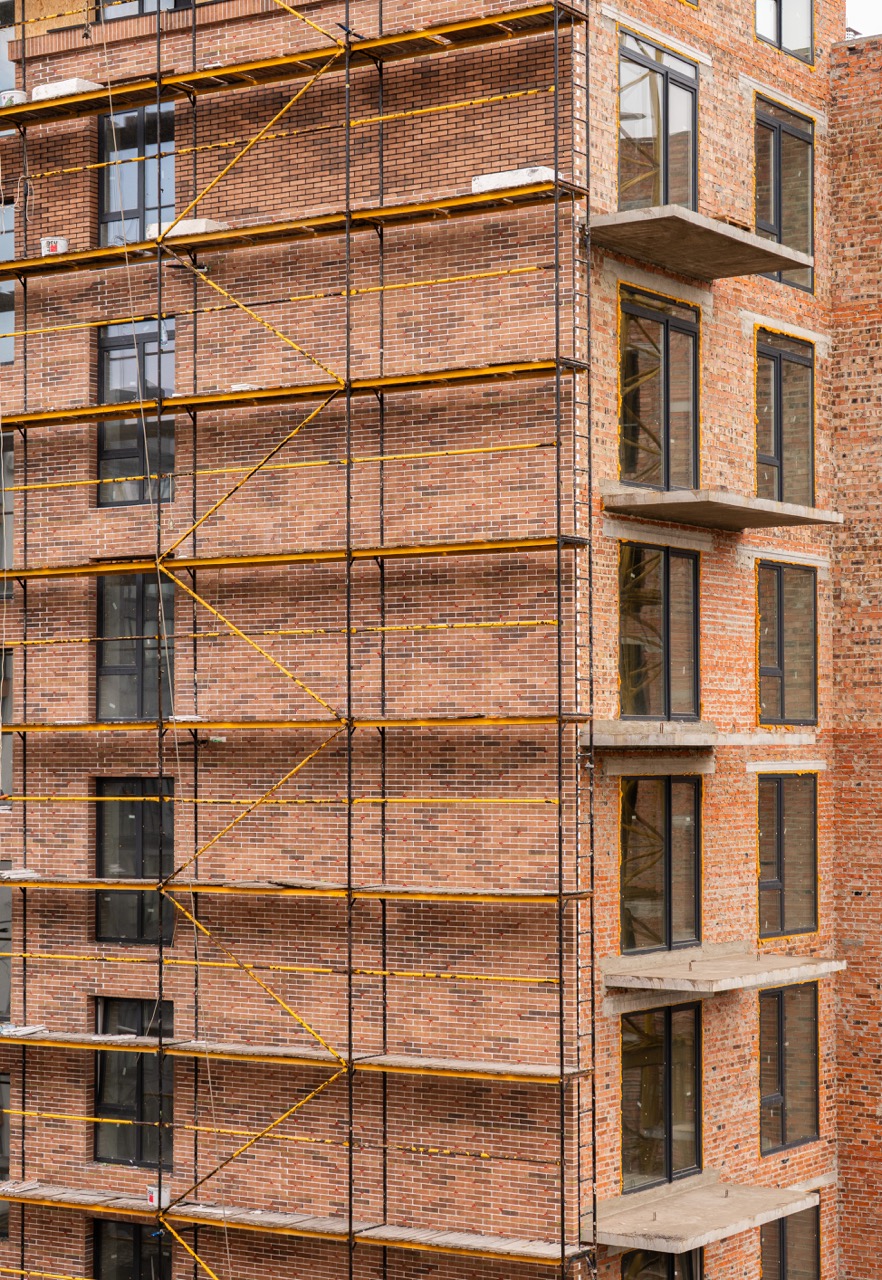

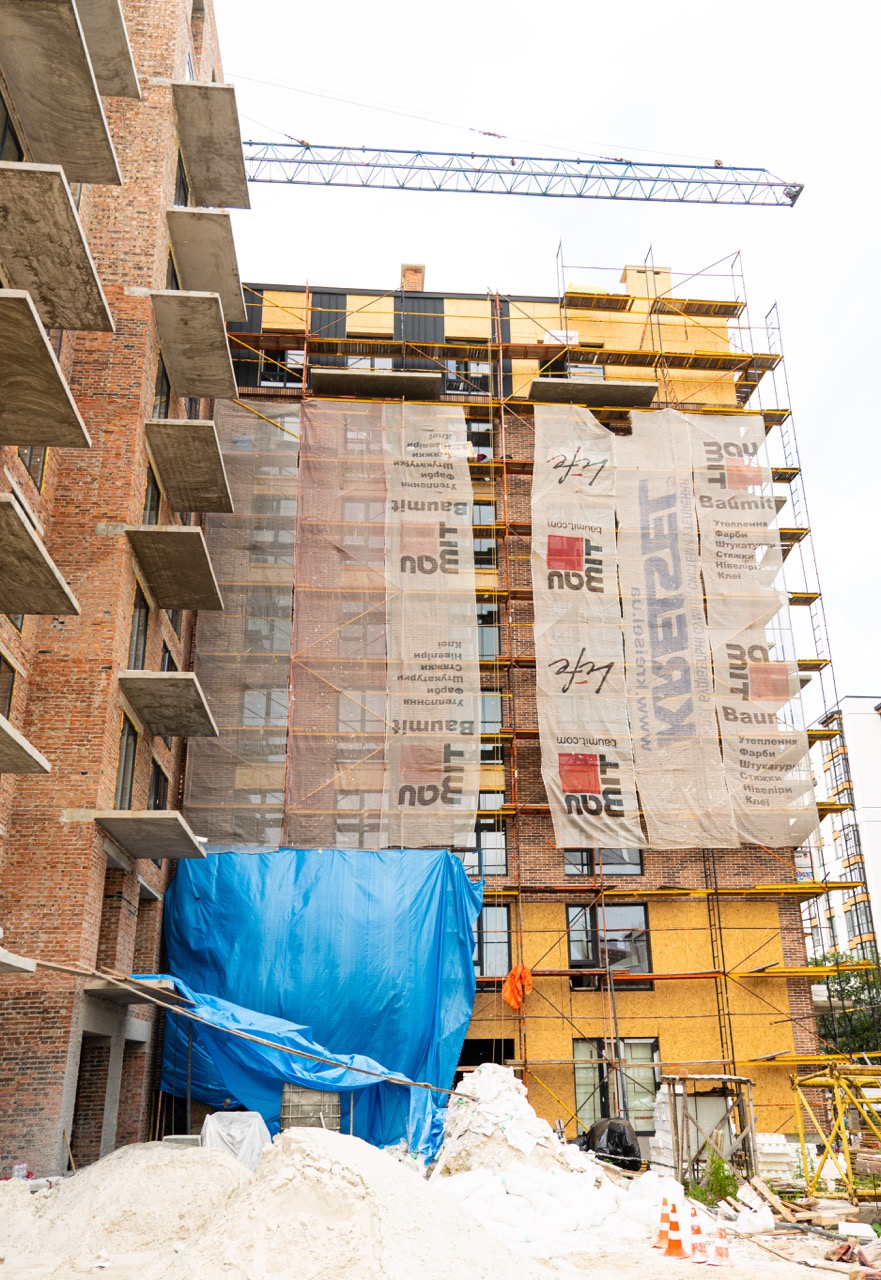

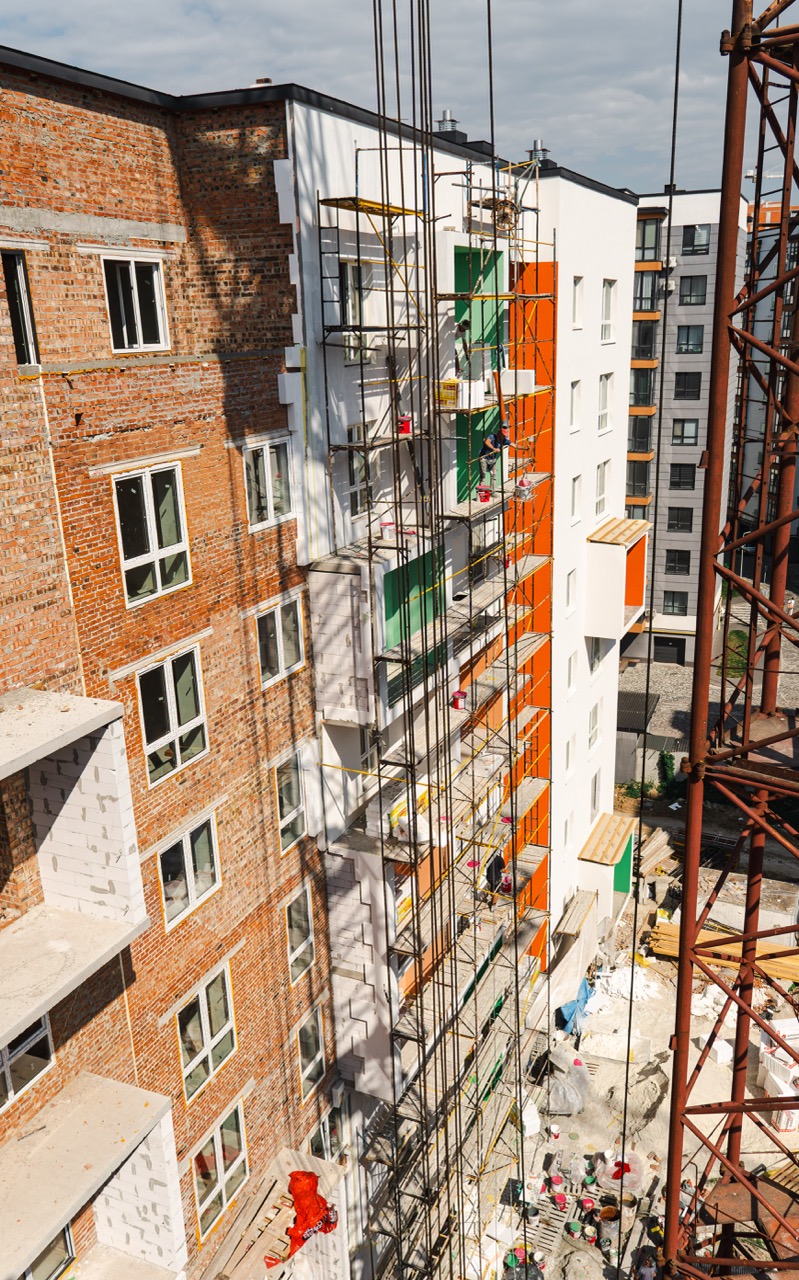

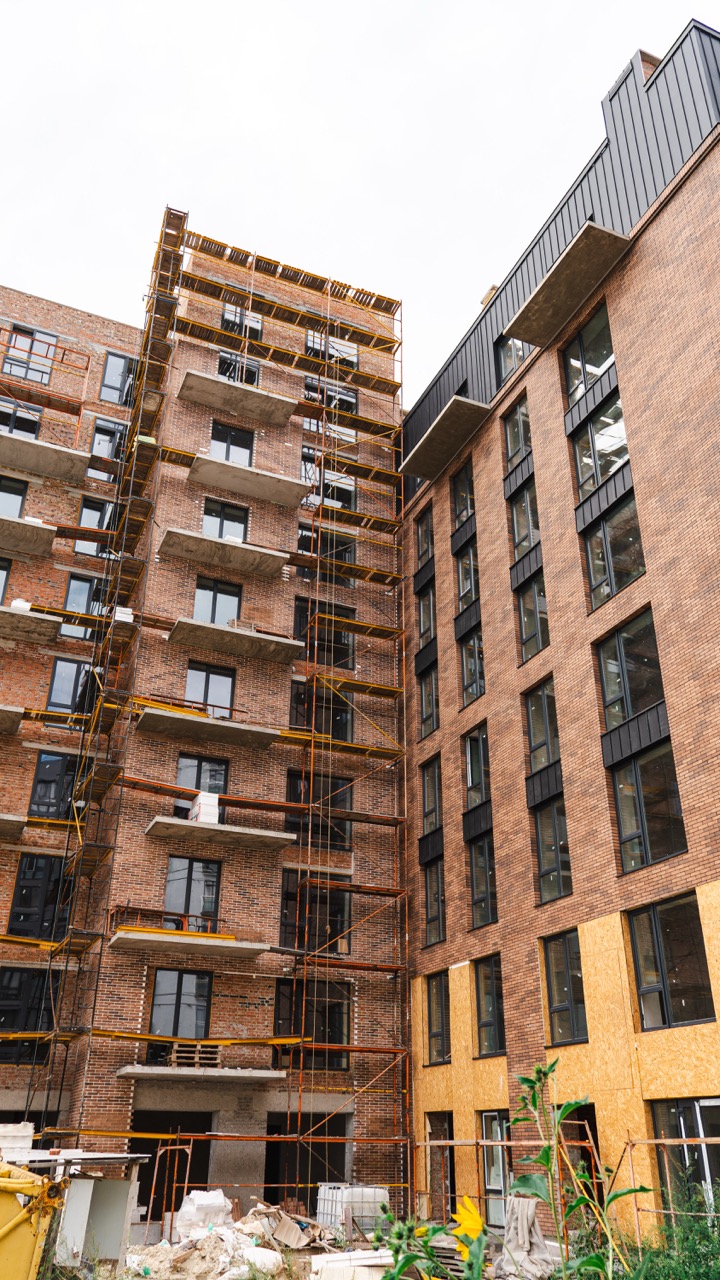

4)Продовжуються фасадні роботи.

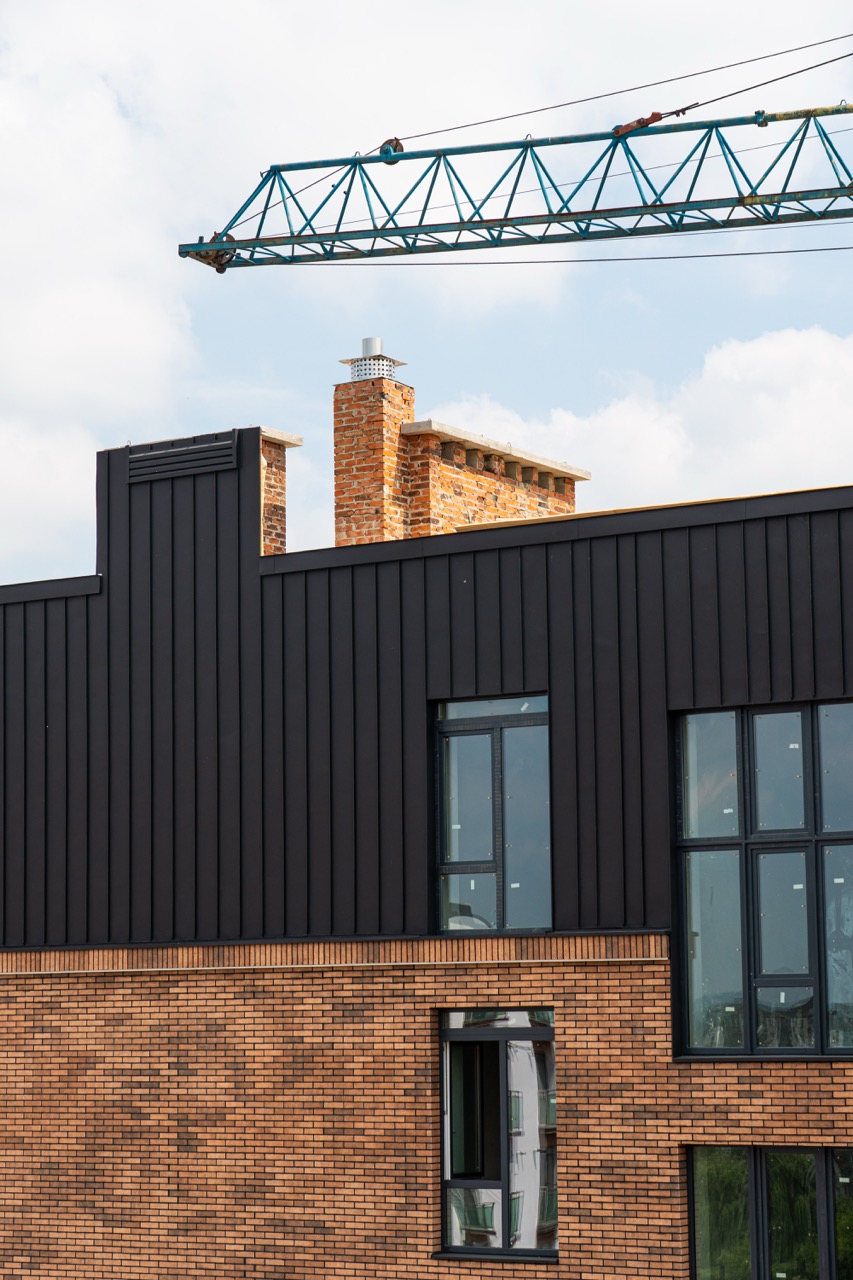

Грудень 2020

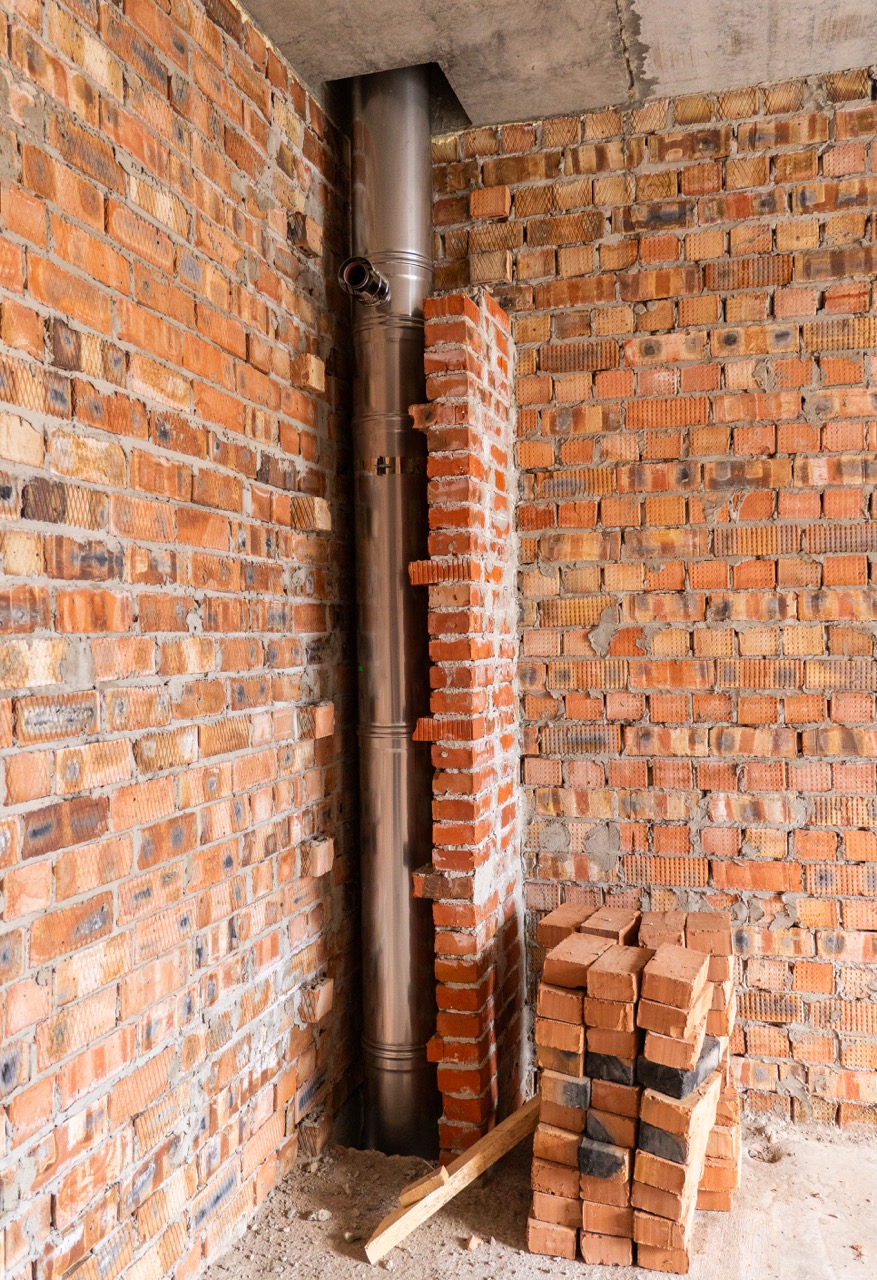

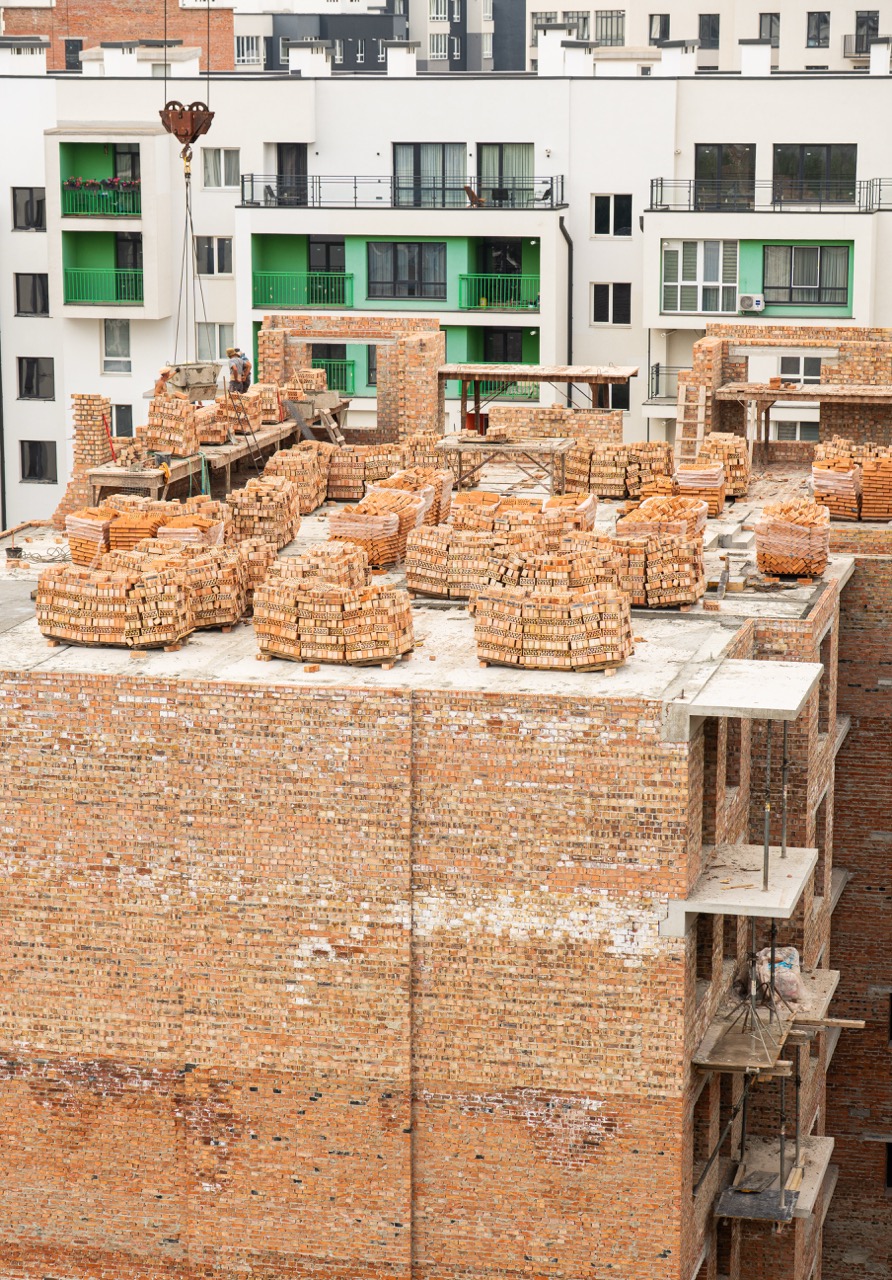

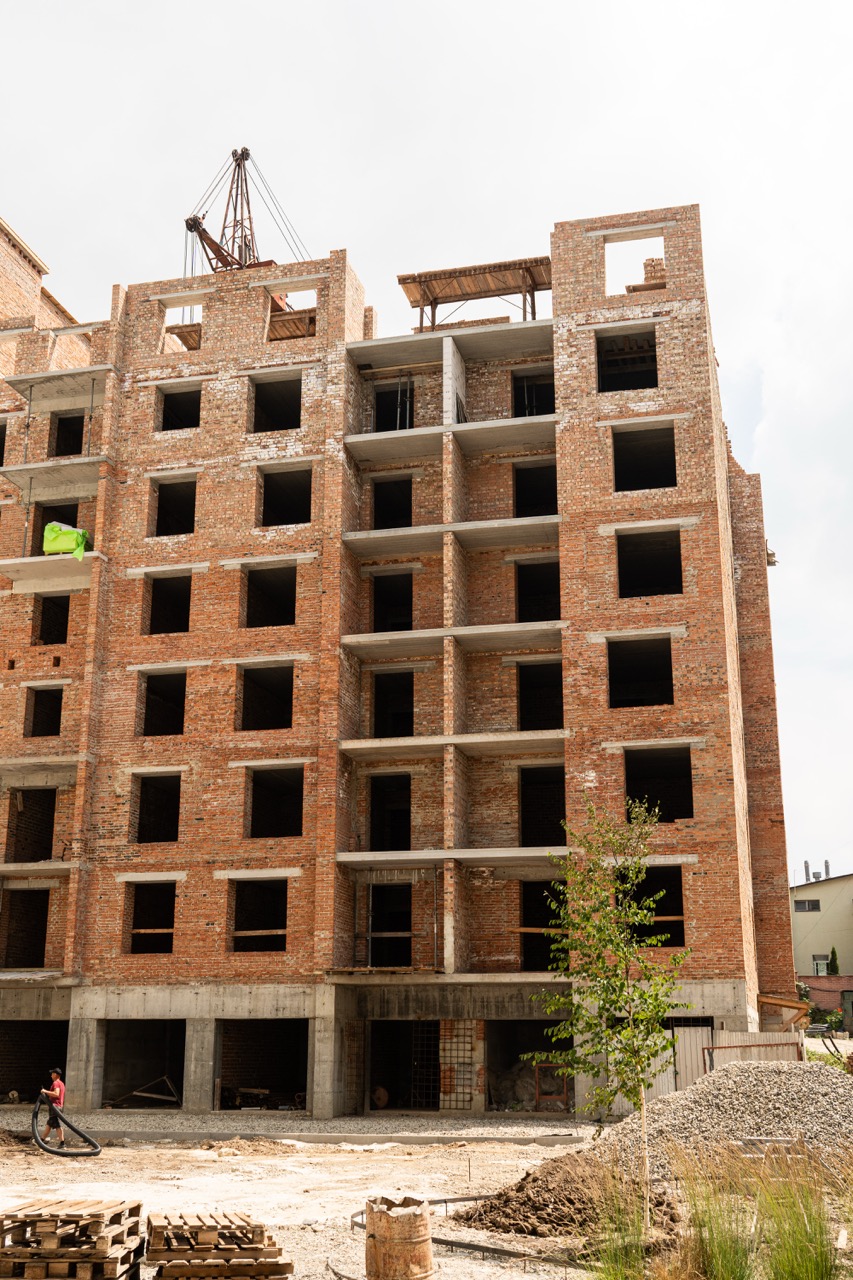

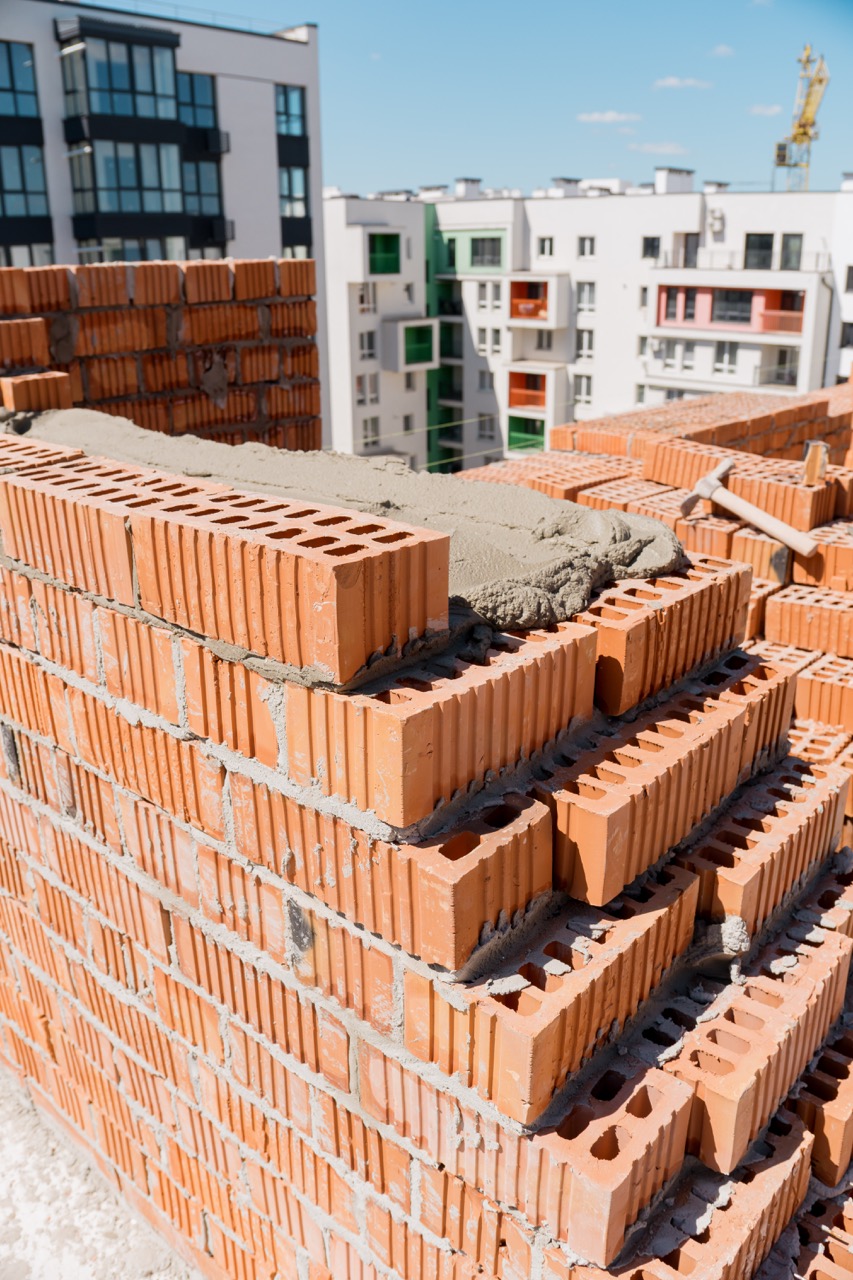

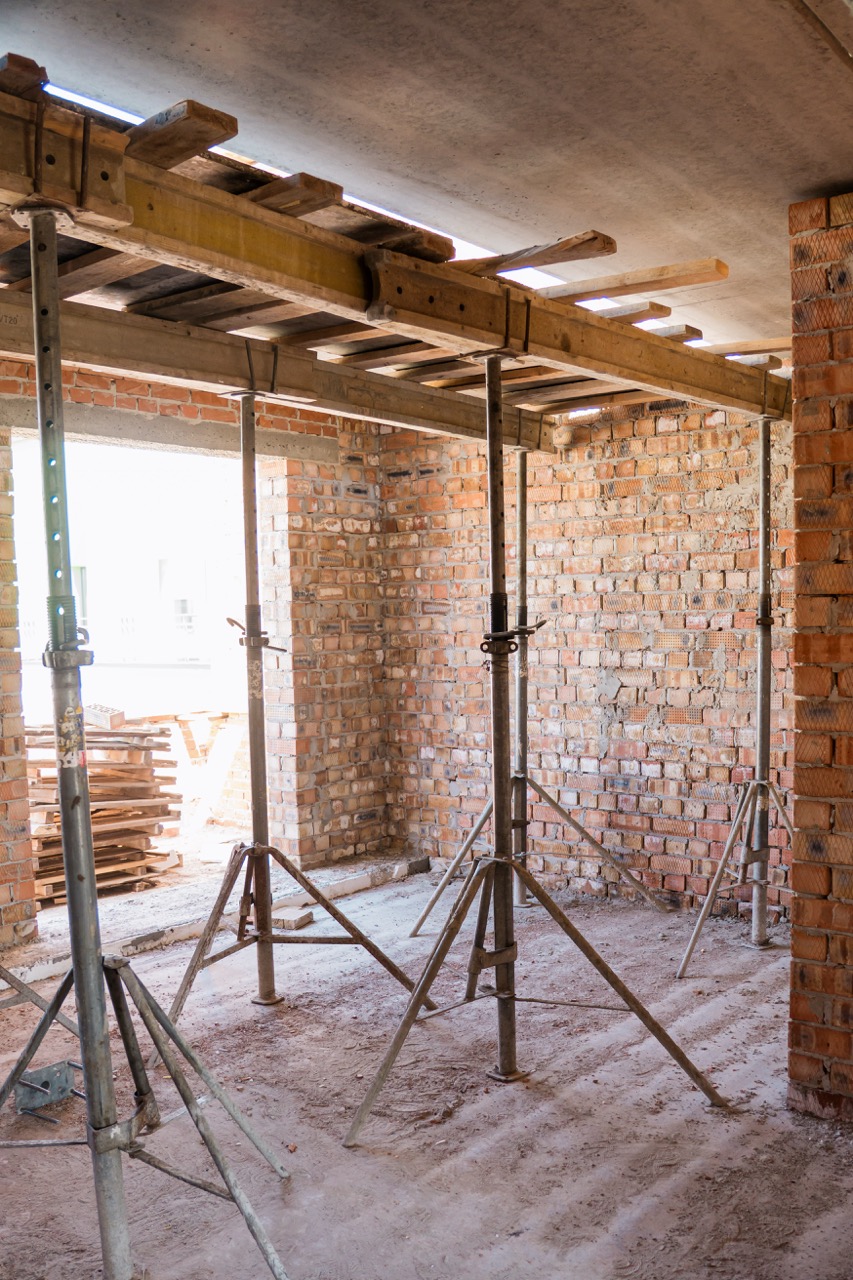

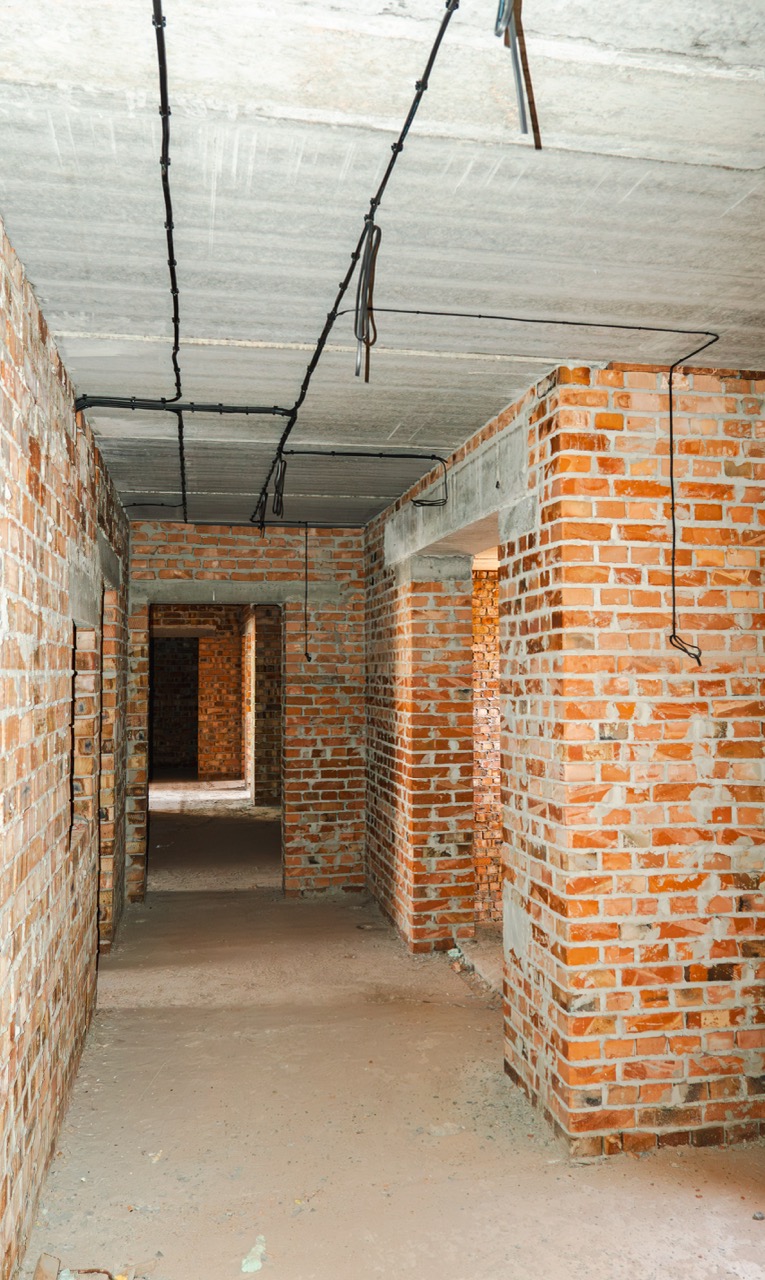

1) Повністю закінчена цегляна кладка внутрішніх стін і перегородок на 8-му поверху 2-го та 3-го під'їздів
2)Триває кладка 7-го та 9-го поверхів
Листопад 2020

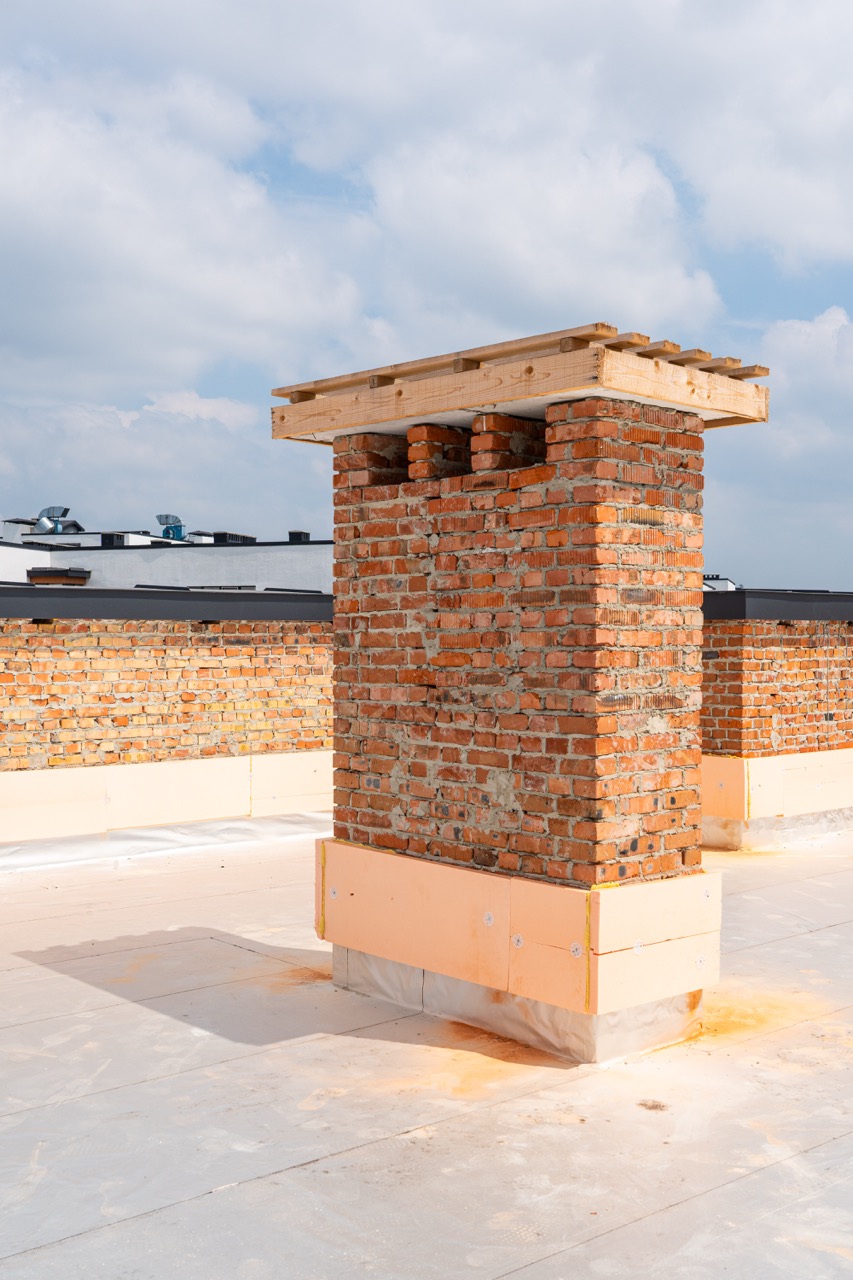

1) Залиті монолітні сходи 2-го під'їзду з 7-го на 8-й поверх і 3-го під'їзду з 8-го на 9-й поверх.

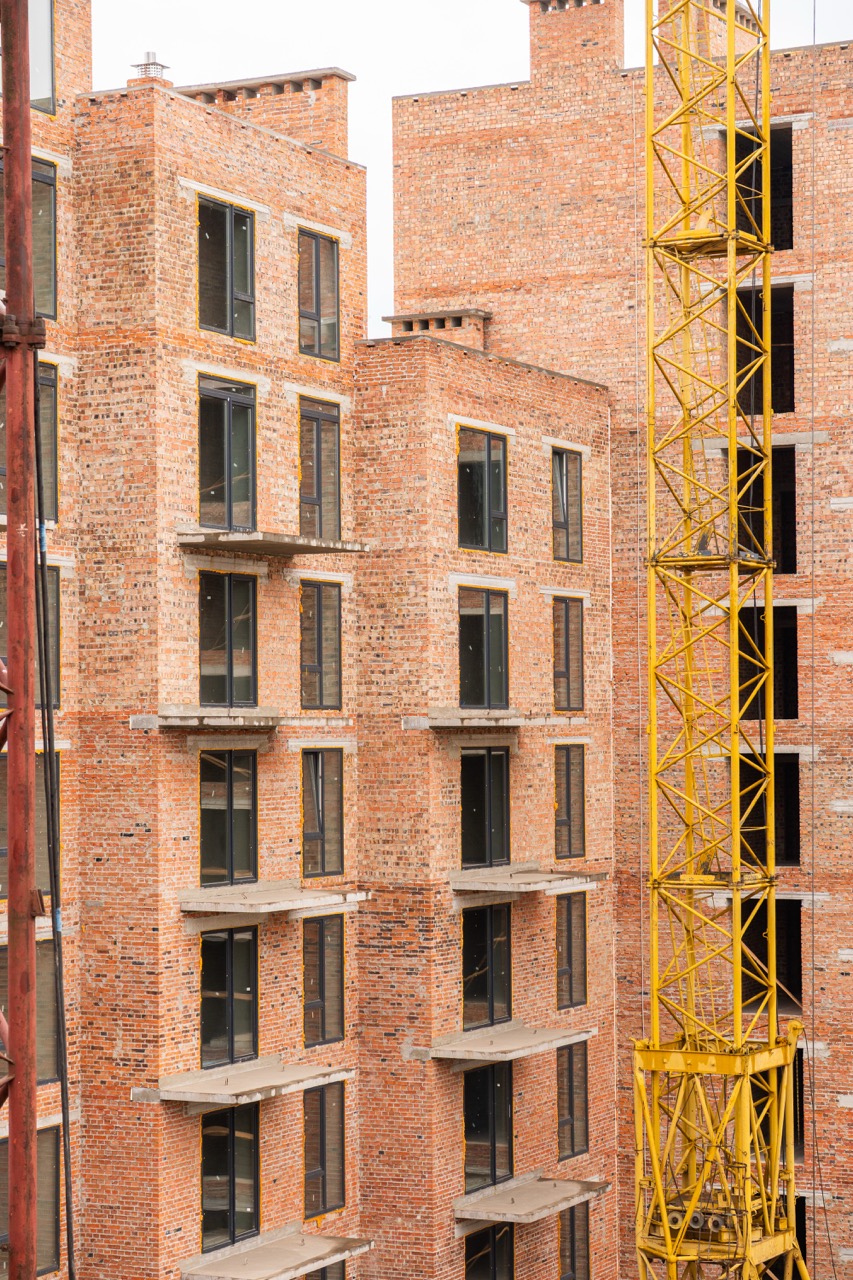

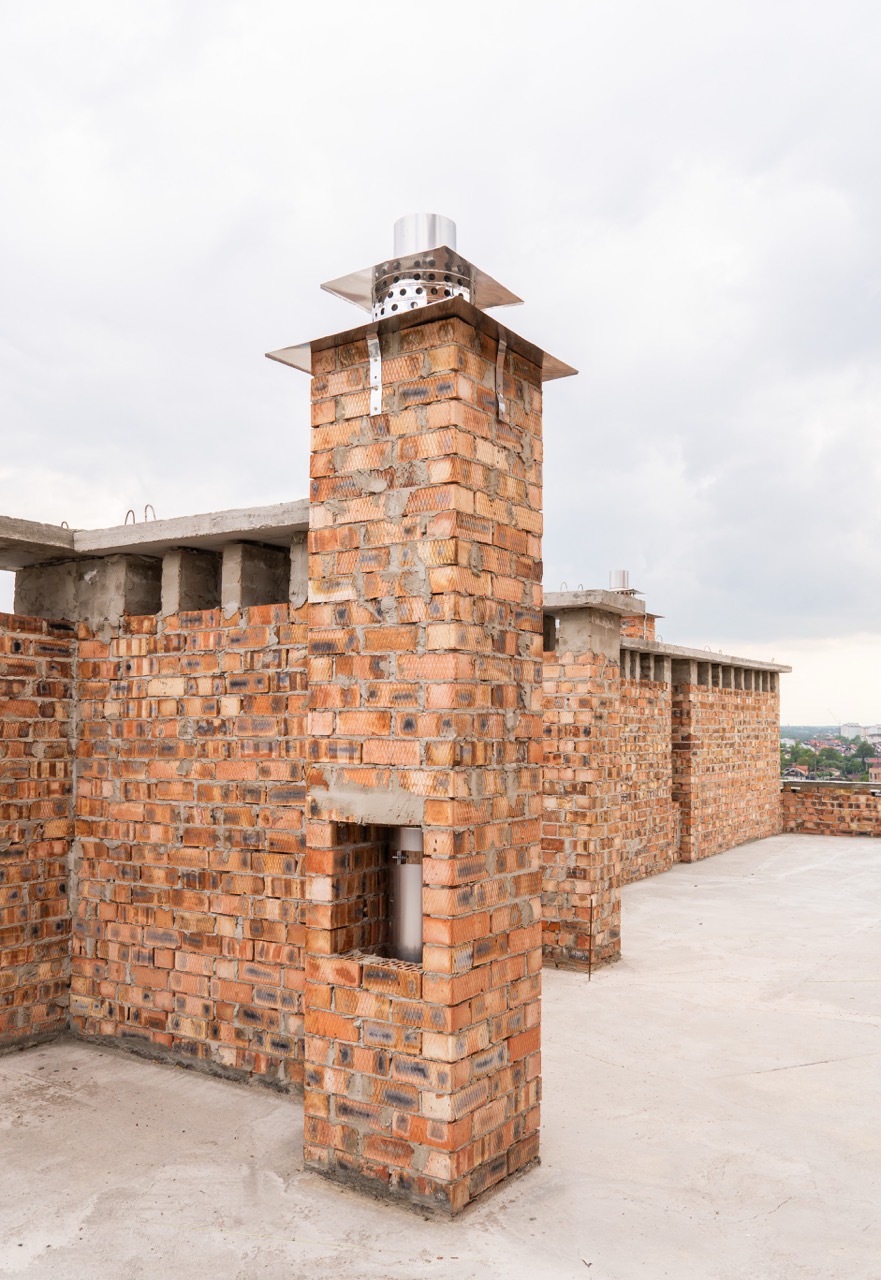

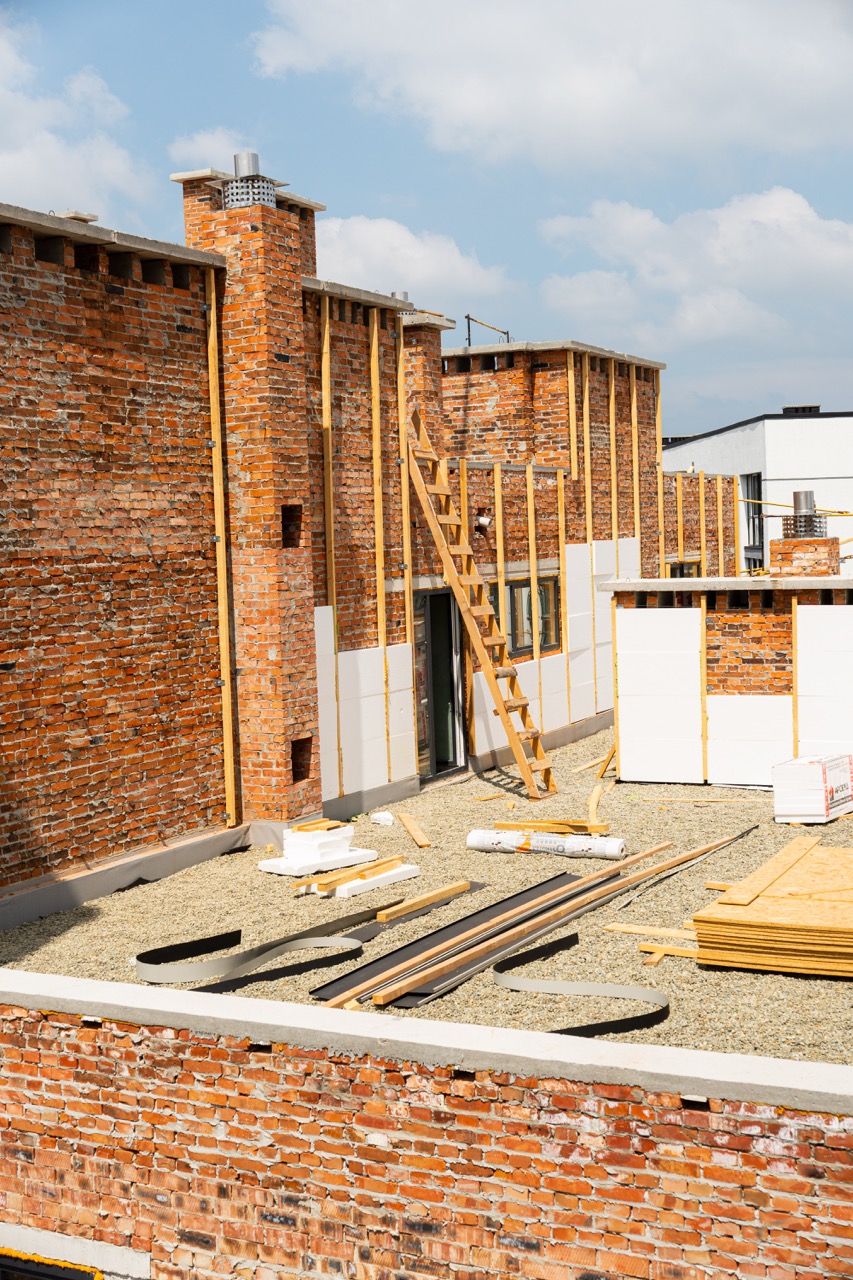

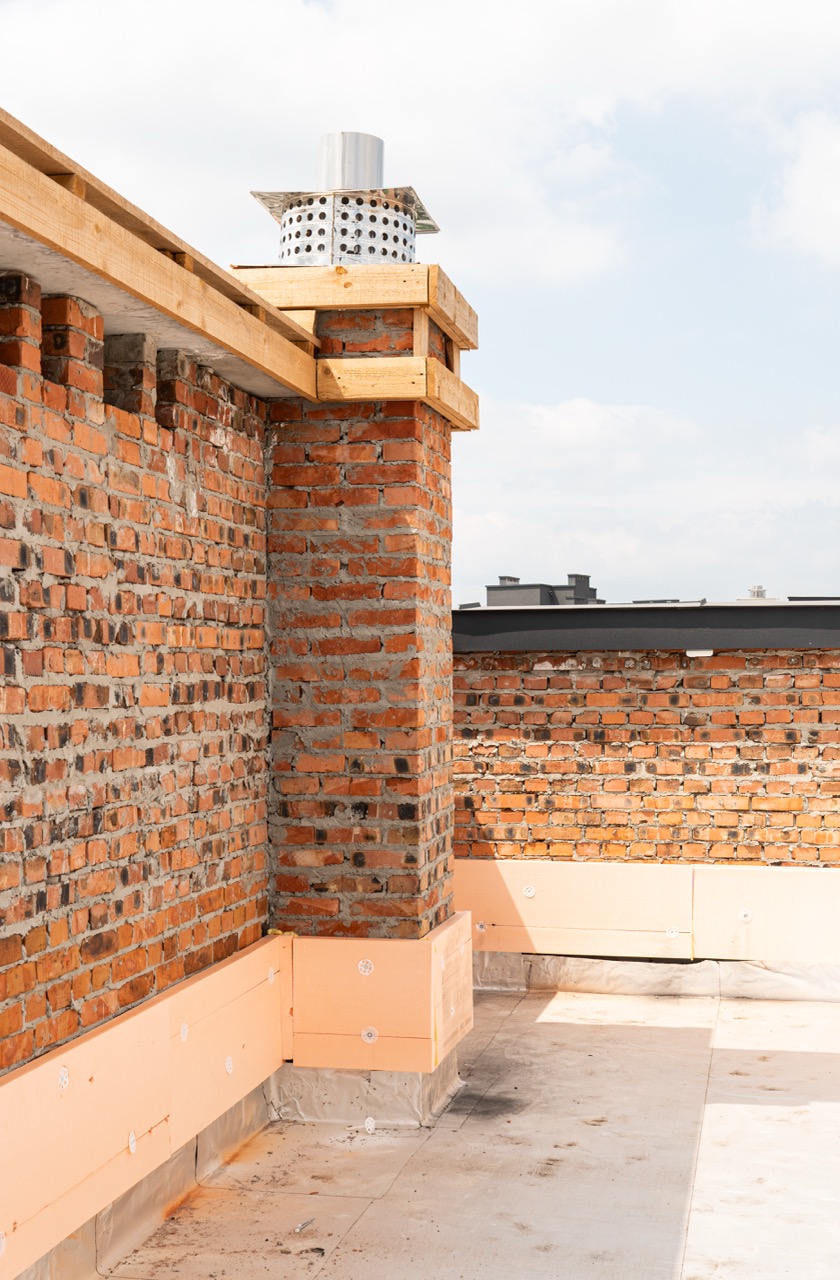

2) Дах 2-го та 3 го під'їздів змуровано 80 % парапетів і коминів. Відбувається заливка монолітного поясу на цегляному парапеті.

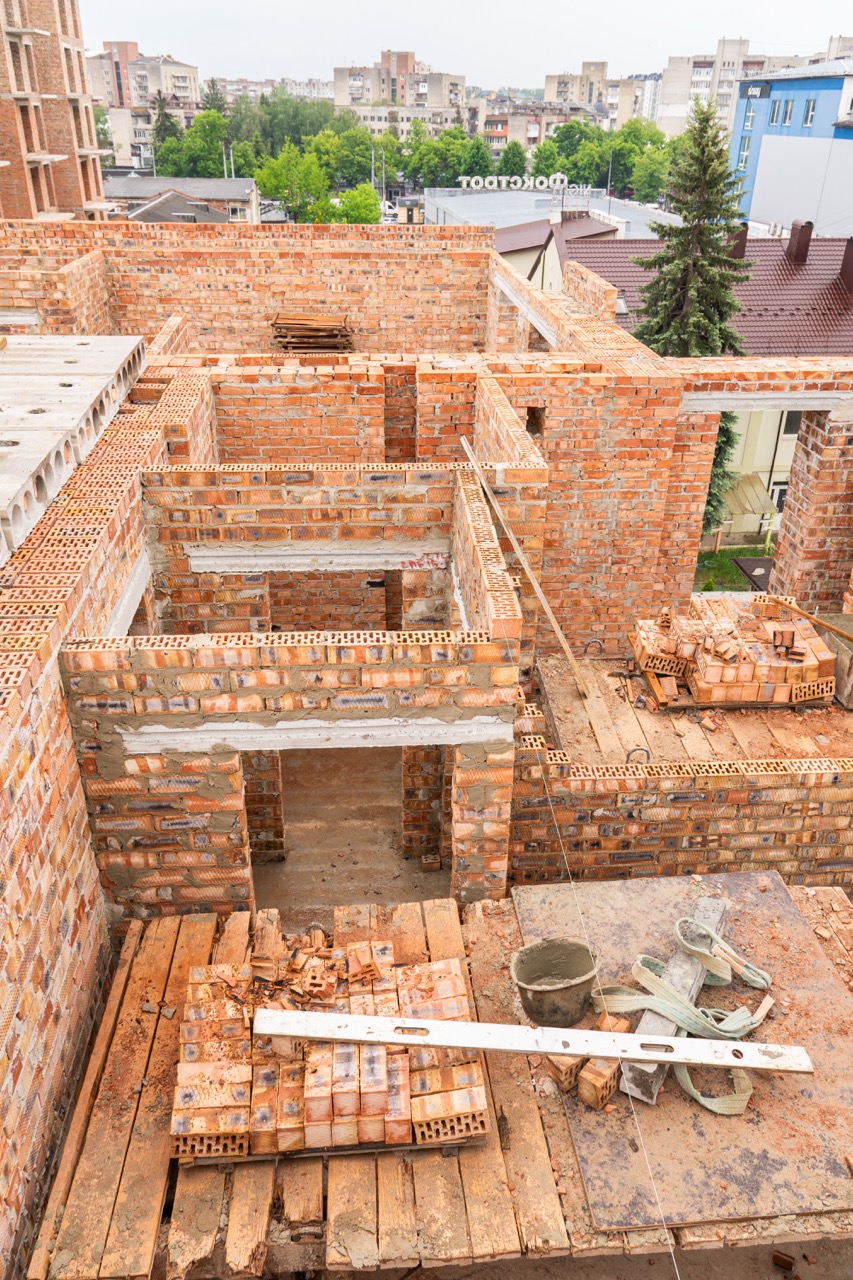

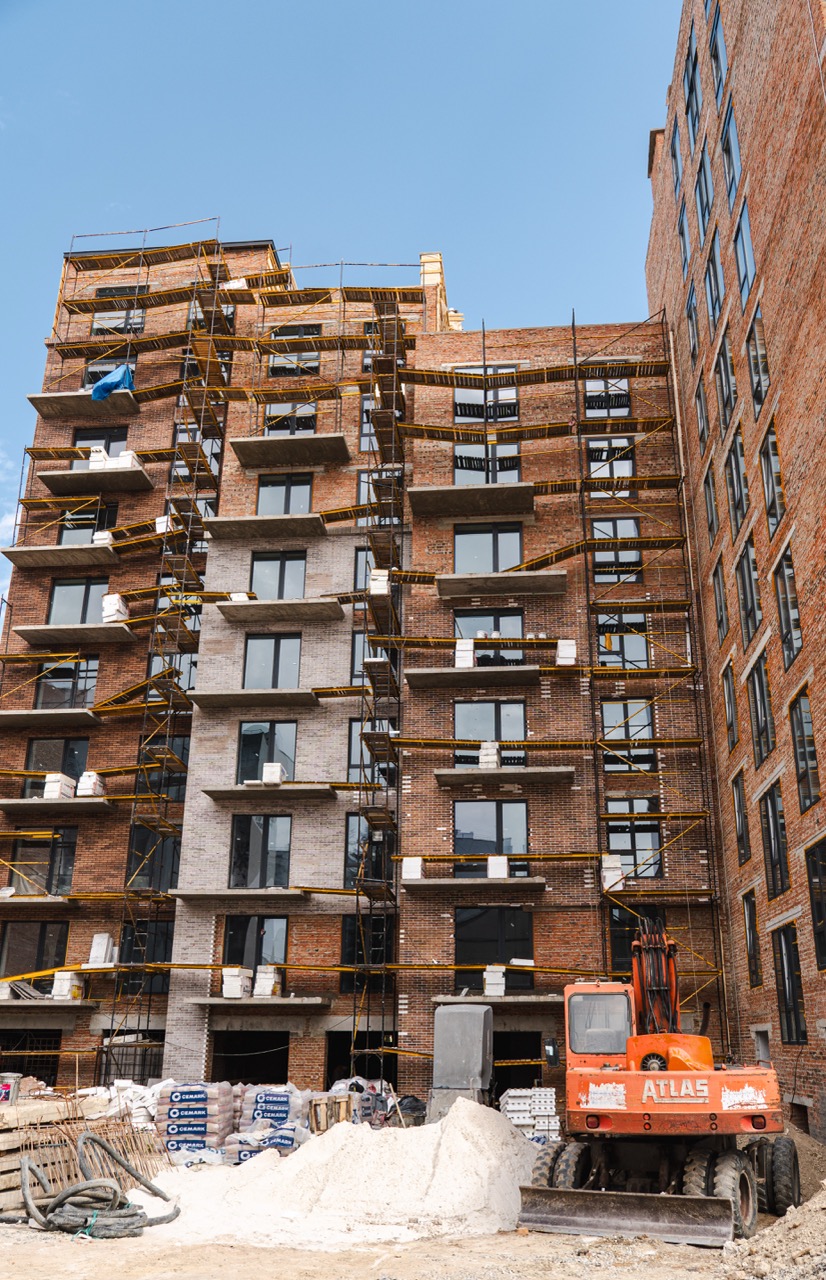

3)Змуровано зовнішні стіни у квартирах 2-го та 3-го під'їздів.
4)Почато встановлення віконних конструкцій у 2-му під'їзді.
5)Поштукатурено стіни 2-го під'їзду 4-го поверху.
6)Триває штукатурка 3-го поверху 2-го під'їзду.
Листопад 2020
1) Поштукатурено 5-й поверх 2-го під'їзду
2) Продовжуються штукатурні роботи на 4 поверсі 2-го під'їзду

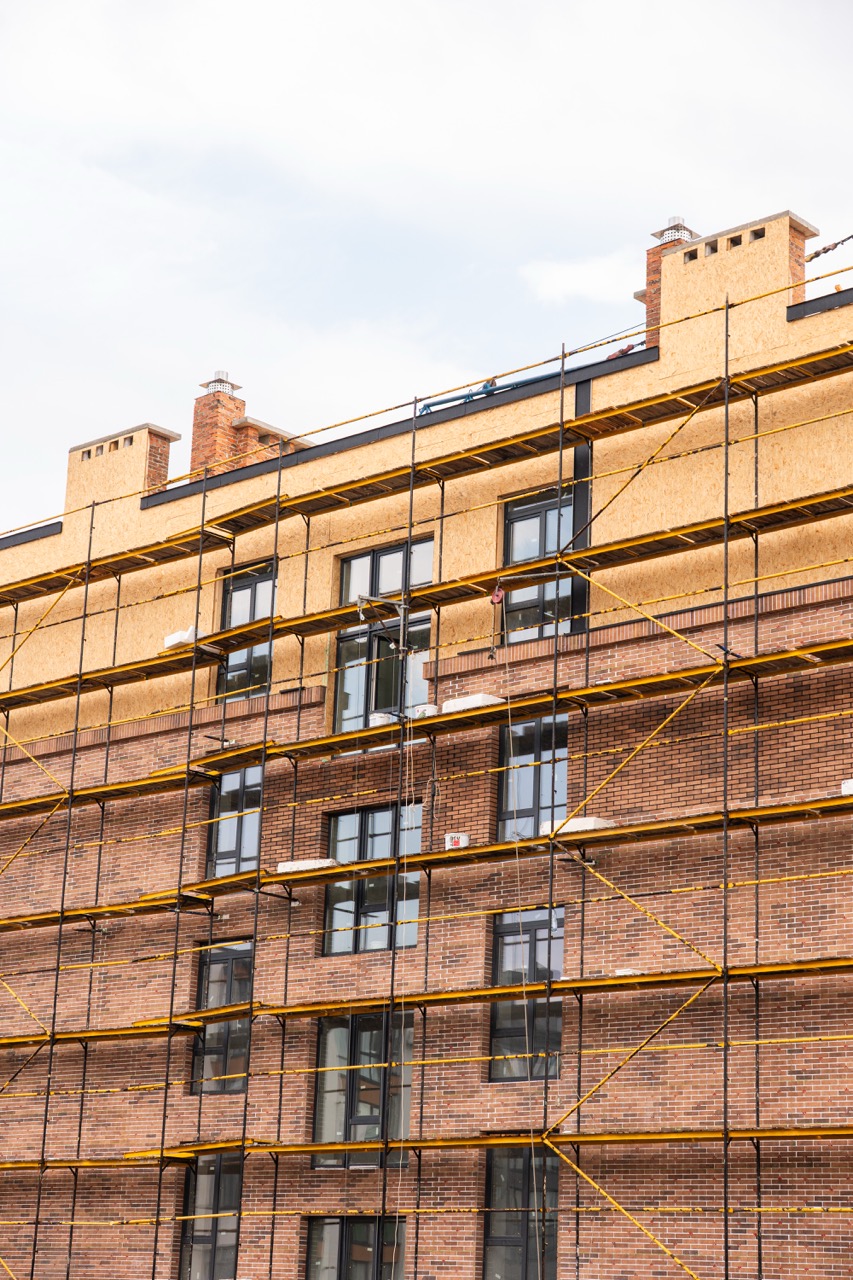

3) Продовжується утеплення фасаду 1-го під'їзду з зовнішньої сторони
Листопад 2020
1)Продовжується утеплення фасаду з зовнішньої сторони 1-го під'їзду
2)Продовжується цегляна кладка зовнішніх стін 9-го поверху 2-го та 3-го під'їздів
Жовтень 2020

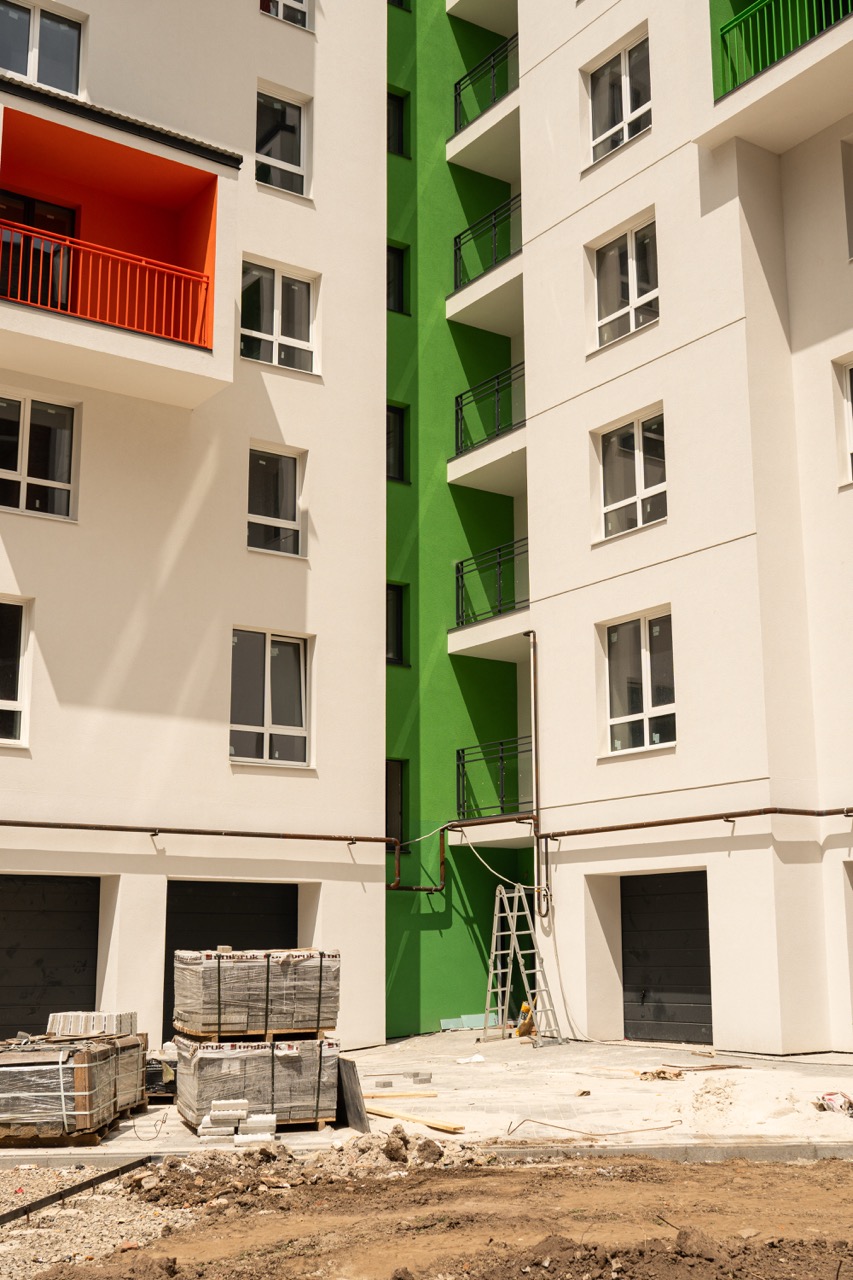

1)Завершені штукатурні роботи у 1-му під'їзді.

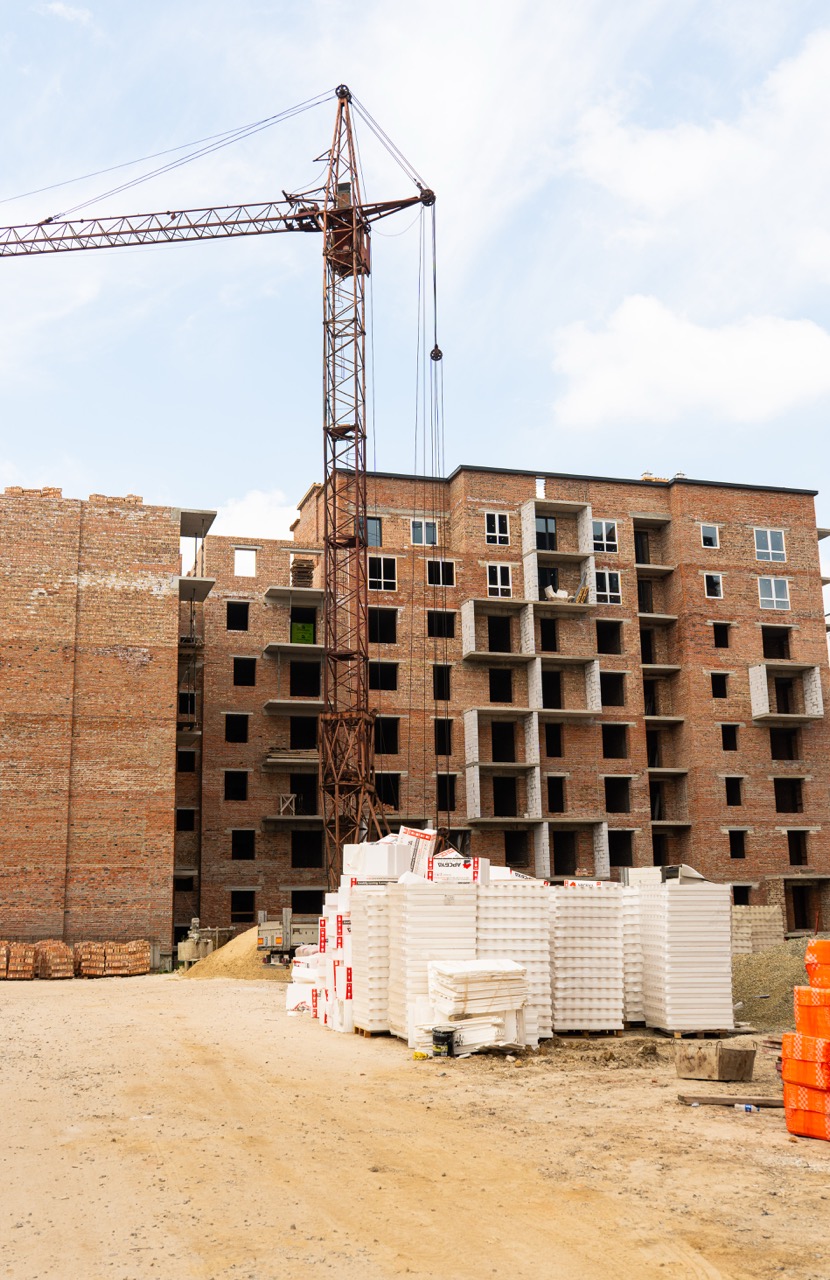

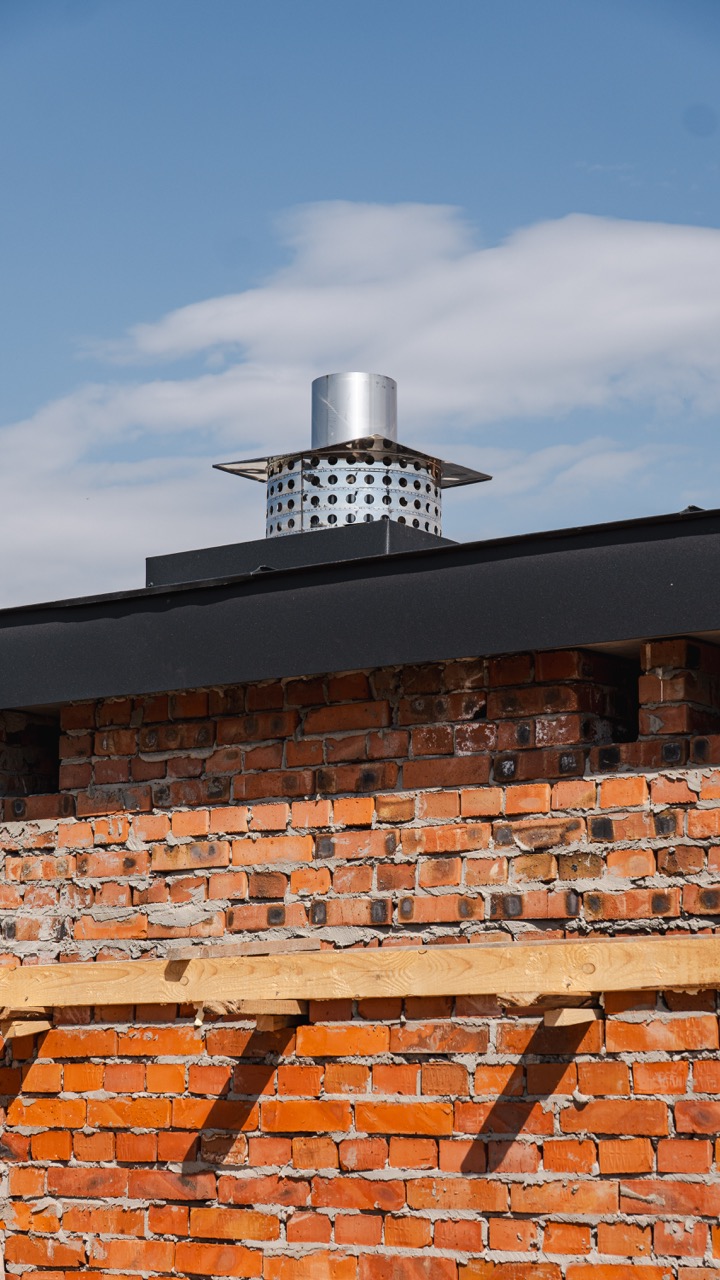

2)Виконані роботи влаштуванню покрівлі даху.
Жовтень 2020
Залиті монолітні сходи у 2-му під'їзді з 6-го на 7-й поверх та у 3-му під'їзді з 7-го на 8-й поверх.
Жовтень 2020
1)Розпочали цегляну кладку парапетів даху 2-го поверху.
2)Закінчили мурування стін 7-8-го поверху 2-3-го під'їзду.
Жовтень 2020

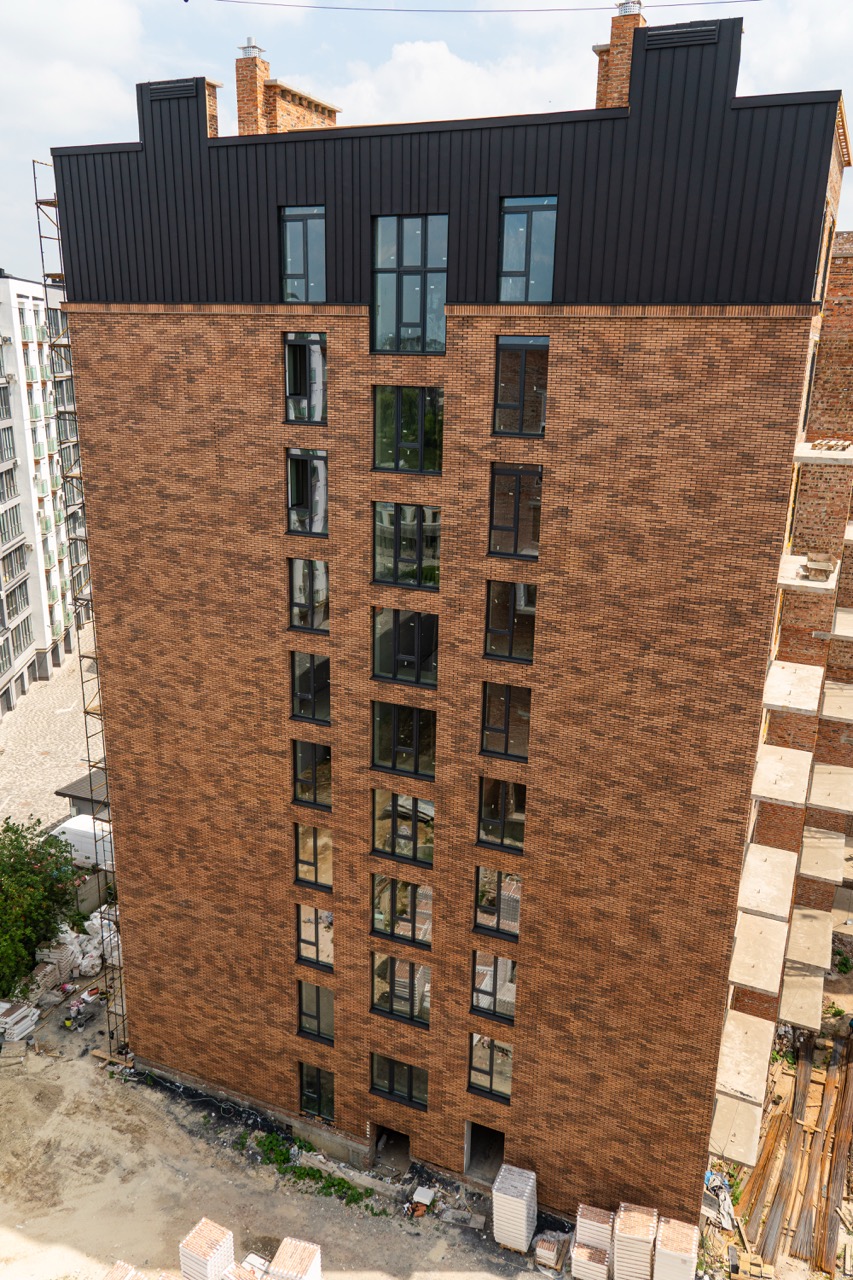

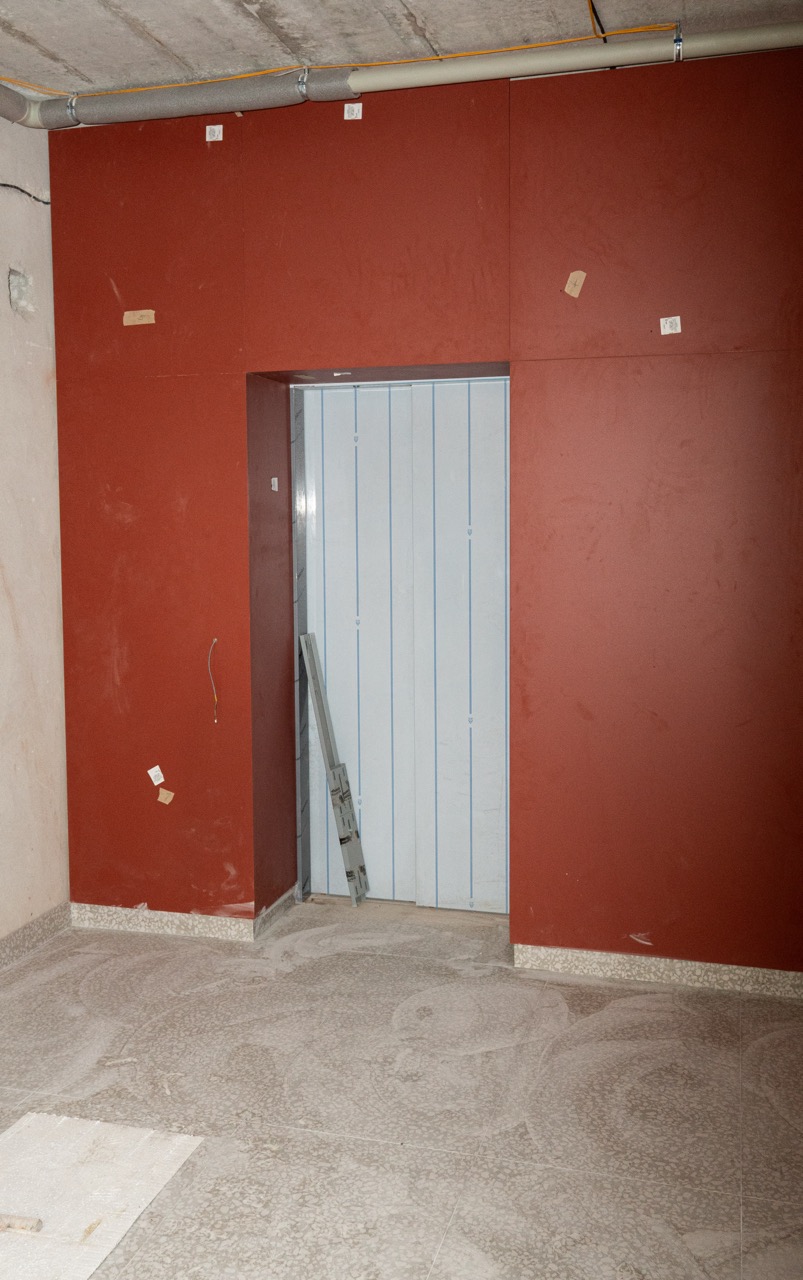

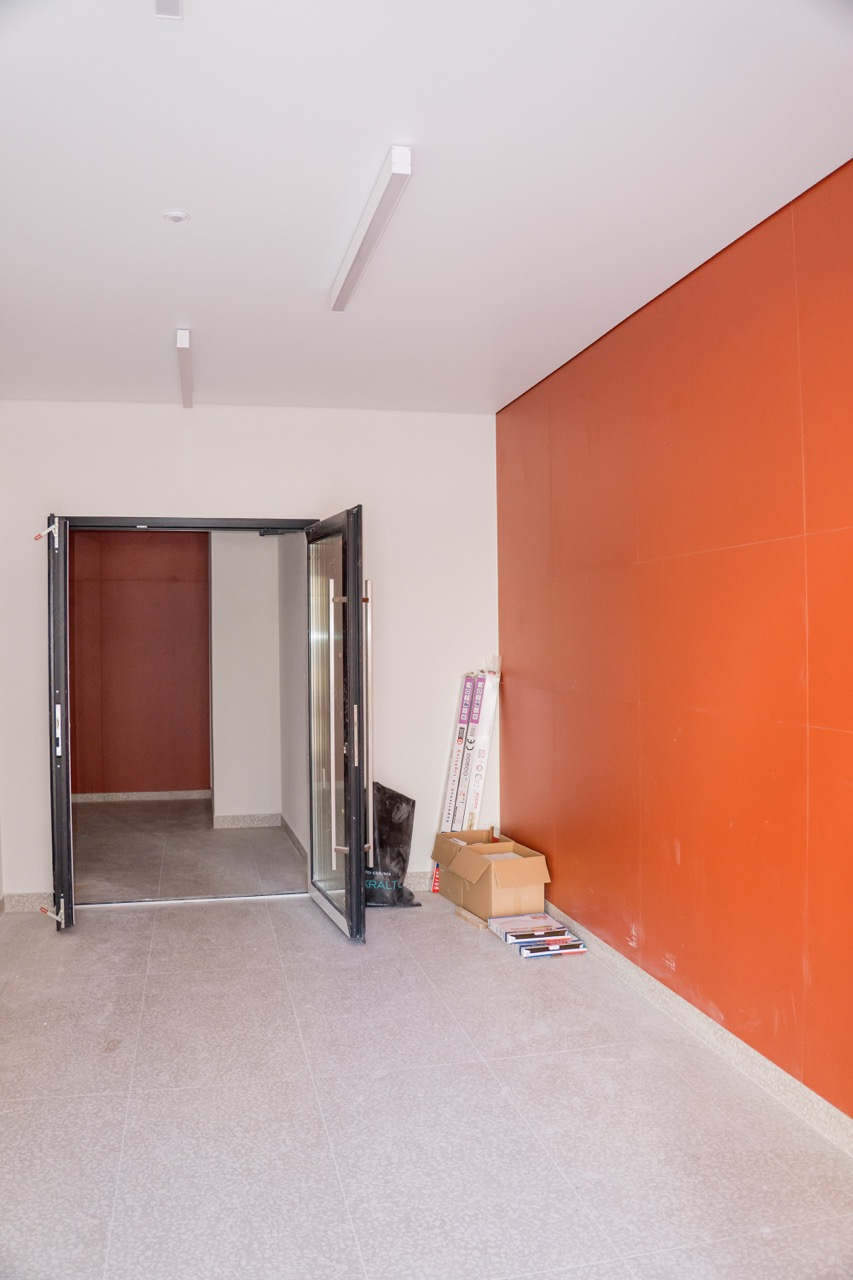

1)Закінчили роботи по оздобленню внутрішнього фасаду 1-го під'їзду.

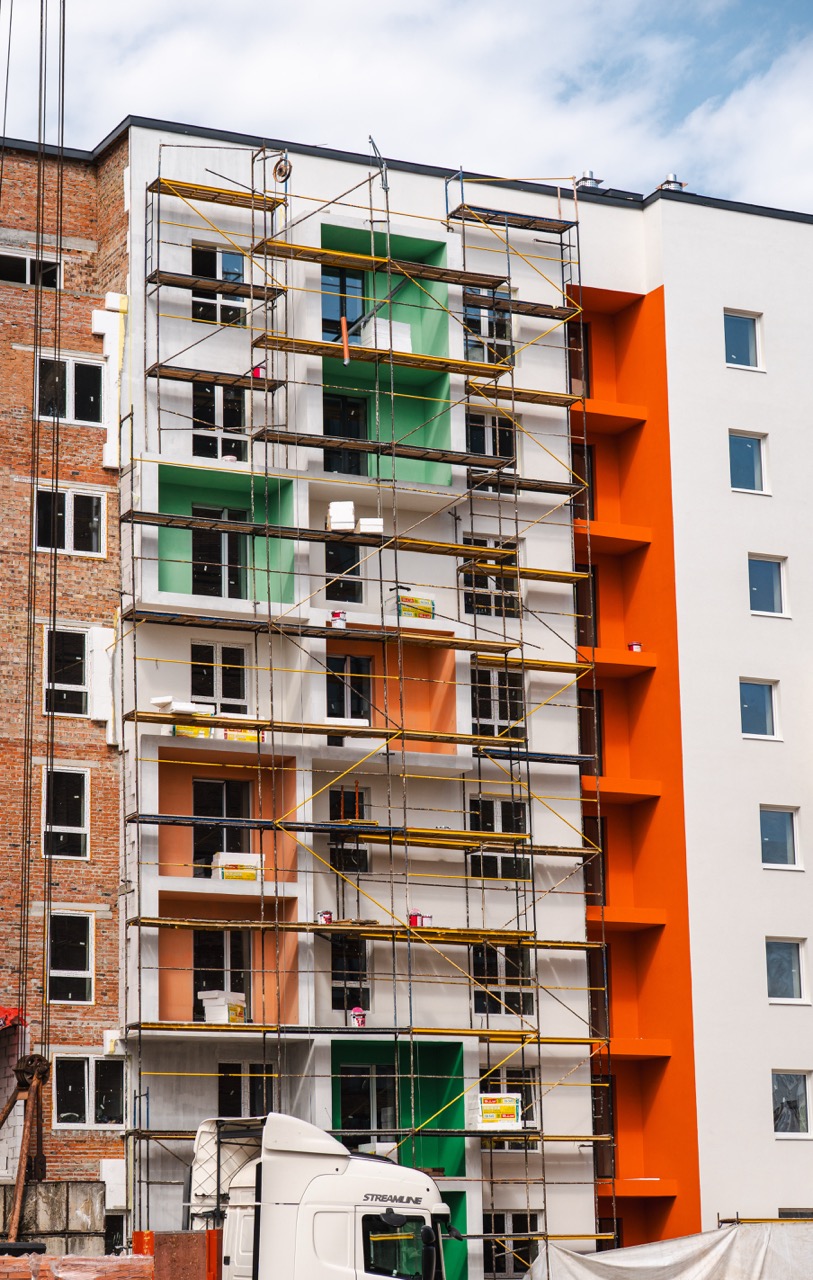

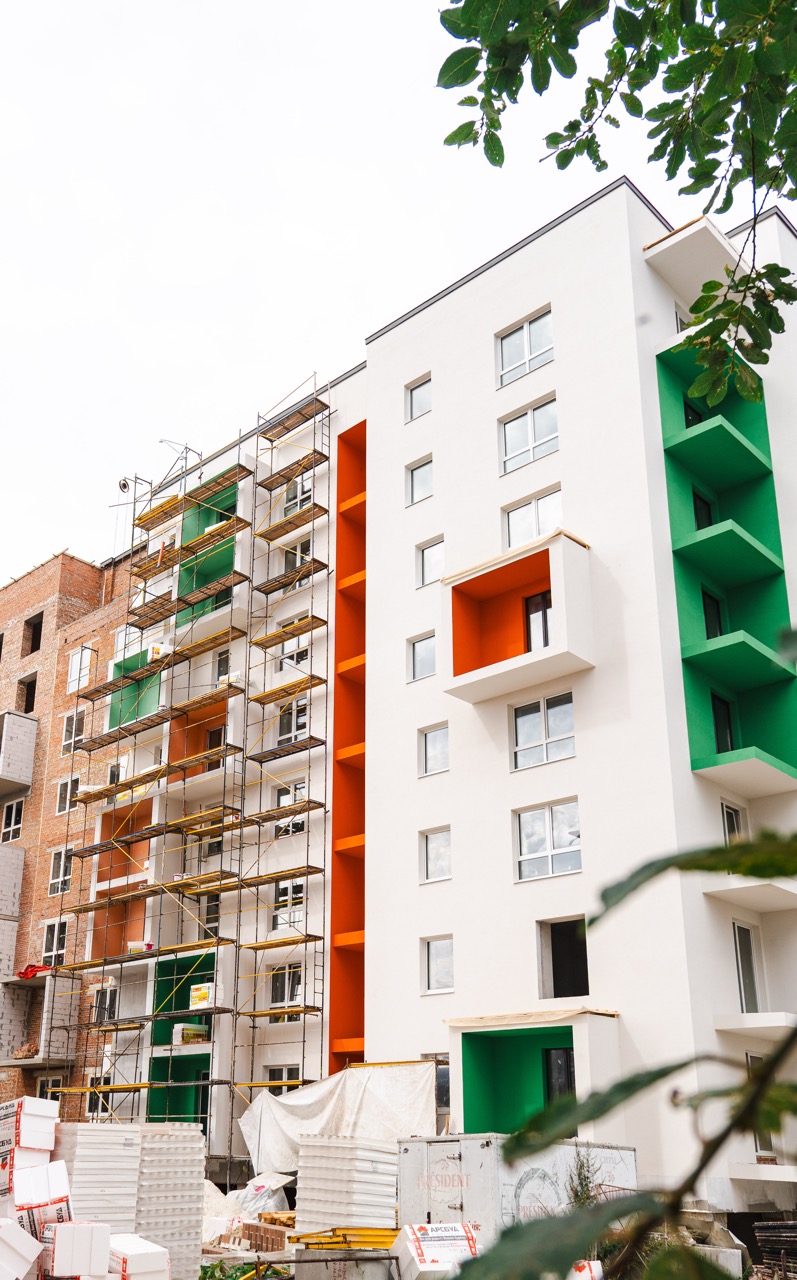

2)Та продовжуємо оздоблювальні роботи на зовнішній стороні.
РОЗТАШУВАННЯ БУДИНКУ

ПЕРЕВАГИ
Можливість розстрочки від забудовника
Зручна транспортна та торгово-розважальна інфраструктура
Дитячий садок та школа неподалік
5 хвилин до центру на авто
100 метрів до міського озера
Рекреаційна зона
2 хвилини до автобусної зупинки та супермаркетів
Оригінальний фасад будинку
Сучасне планування квартир
Закрита територія під охороною
Паркомісця
Затишний внутрішній двір з дитячим та спортивним майданчиками
LED освітлення двору
Кабельне телебачення та Інтернет
