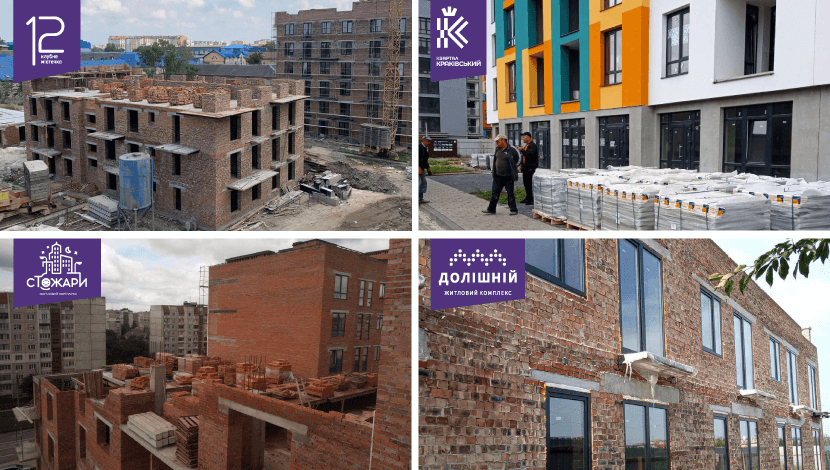

ЖК «Долішній»:
Таун-хауси
-у 3-7-му таунхаусах завершили будівельні (цегляні) роботи;
-у 8-12-му таунхаусах продовжуємо кладку стін 2-го поверху;
-у 13-18-му таунхаусах продовжується цегляна кладка стін 2-х поверхів;
-у 19-24-му таунхаусах встановлено вікна;
КВАРТИРИ
-у 1-му під’їзді продовжуємо цегляну кладку 1-го поверху;
-у 2-му під’їзді розпочали монтаж перемичок 1-го поверху;
-під 3-м під’їздом розпочали копати котлован;
-у котлавані 4,5,6-го під’їздів продовжуємо заготівельні роботи.
ЖК «Стожари»
1-а черга:
СЕКЦІЯ 1 -продовжуємо кладку зовнішніх та внутрішніх стін 8-го поверху;
– розпочали монтаж плит перекриття 8-го поверху.
СЕКЦЯ 2 – продовжуємо цегляну кладку внутрішніх та зовнішніх стін 6-го поверху.
СЕКЦІЯ 3 – продовжуємо роботи по фасаду.
СЕКЦІЯ 5 – розпочато монтаж теплої підлоги.
2-а черга:
– завершили заливку ростверків під 6-м під’їздом;
-розпочали монтаж фундаментних блоків (2 ряди) під зворотню засипку землею.
ЖК «Квартал Краківський»
2-а черга:
-встановлено вхідні двері до квартир у Секції А-Б.
-продовжуємо ремонт під’їзду у Секції А-Д;
-завершили монтаж підвіконників;
-продовжуємо монтаж мереж водопостачання, водовідведення у Секції А-Д;
-проводимо роботи по благоустрою та оздобленню фасаду.
3-а черга:
-продовжуємо роботи по фасаду;
-продовжуємо роботи по монтажу теплої підлоги та залиття стяжки.
4-а черга:
-розпочали монтаж панелей над 9-м поверхом у Секції А;
-розпочали монтаж панелей над 3-м поверхом у Секції В;
-розпочали влаштування монолітних колон на Секціях Г-Д;
5-а черга:
-продовжуються роботи по влаштуванні монолітного поясу та розпочали монтаж плит перекриття над технічним поверхом .
6-а черга:
-розпочали монтаж стрічкового фундаменту.
ЖК «Клубне містечко 12»
• 1-2-й під’їзди – завершуємо фасадні роботи.
• 3-й під’їзд – завершили залиття стяжки, розпочато фасадні роботи.
• 4-й під’їзд – продовжуємо фасадні роботи.
• 5-й під’їзд – ведуться роботи на даху по влаштуванню мембрани.
• 6-й під’їзд – завершено цегляну кладку останнього поверху, залито стяжку на даху
• 7-й під’їзд – продовжуємо цегляну кладку 4-го поверху.
• 8-й під’їзд – продовжуємо панельне перекриття 4-го поверху.
• 9-10-й під’їзди – проводимо монтаж підігріву підлоги та розпочато монтаж металевої частини фасаду.
• 11-12-й під’їзди – продовжуємо цегляну кладку стін 3-го поверху, виконуємо монтаж балконів, перекриття плитами 1-го поверху 12-го під’їзду.
• Паркінг – завершено роботи в котловані під паркінг, виконуємо влаштування щебеневої основи під фундамент.
ЖК «Квартал Віденський»
1-а черга
• Виконуються роботи по утепленню даху комерційних приміщень з влаштуванням похилої стяжки.
• Закінчили влаштування напівсухої стяжки в квартирах і на сходовій.
• Розпочали встановлення ліфтових дверей.
• Тривають роботи по утепленню фасаду.
• Завершуємо монтаж стояків води та водовідведення у 3-му під’їзді.
2-а черга
• 1-й під’їзд почали мурувати 2-й поверх.
• 2-й під повністю змурований 2-й поверх, перекритий панелями і залиті всі монолітні ділянки.
• Триває щебенева підготовка і бетонування стяжки підлог 1-го поверху і гаражів у 3-му під’їзді.
ЖК «Галицька Академія»
➡️ у 2-3-му під’їздах змонтували вхідні двері;
➡️ у 5-6-му під’їздах продовжуємо монтаж дверей до ліфтів;
➡️ у 1-2-3-му під’їздах змонтували двері у водомірні вузли, електрощитові та калясочні;
➡️ продовжуємо заливати стяжку у комерційних приміщеннях та гаражах;
➡️ закінчили роботи по водопроводу та водовідведенню, врізку в центральну мережу каналізації;
➡️ продовжуємо ремонт у під’їздах;
➡️ розпочинаємо роботи по благоустрою.
ЖК «Сонячний»
✅ 9-10-й під’їзди ведено в експлуатацію;
✅ у 14-17-му під’їздах, тривають завершальні роботи по ремонту, виконуємо монтаж газових мереж, та благоустрій прибудинкової території.
ЖК «Бульвар Європейський»
2 черга:
– продовжуємо цегляну кладку внутрішніх та зовнішніх стін 6-го поверху.
3 черга:
-виконали монтаж внутрішніх мереж водопостачання та водовідведення.
-проводимо підготовчі роботи під заливку перекриття нульового поверху.
