Новобудови Івано-Франківська зазнають змін. І ми — причина цих змін. Адже вперше в місті з’явилося клубне містечко. Основна концепція у його створенні – це гармонійне поєднання логічного та емоційного, стриманого й ефектного, інноваційного та затишного. Саме такими сміливими рішеннями вдалось розкрити ідею винятковості житлового комплексу.
«Клубне містечко 12» — особливий проєкт у якому враховані найбільші очікування майбутніх мешканців.
Мала поверховість (всього 4 поверхи), у поєднанні зі швидкісними ліфтами у кожному будинку дають виняткове відчуття легкості та комфорту. Входи у під’їзди на рівні однієї сходинки забезпечують простоту доступу до квартири, особливо для матусь із колясками.

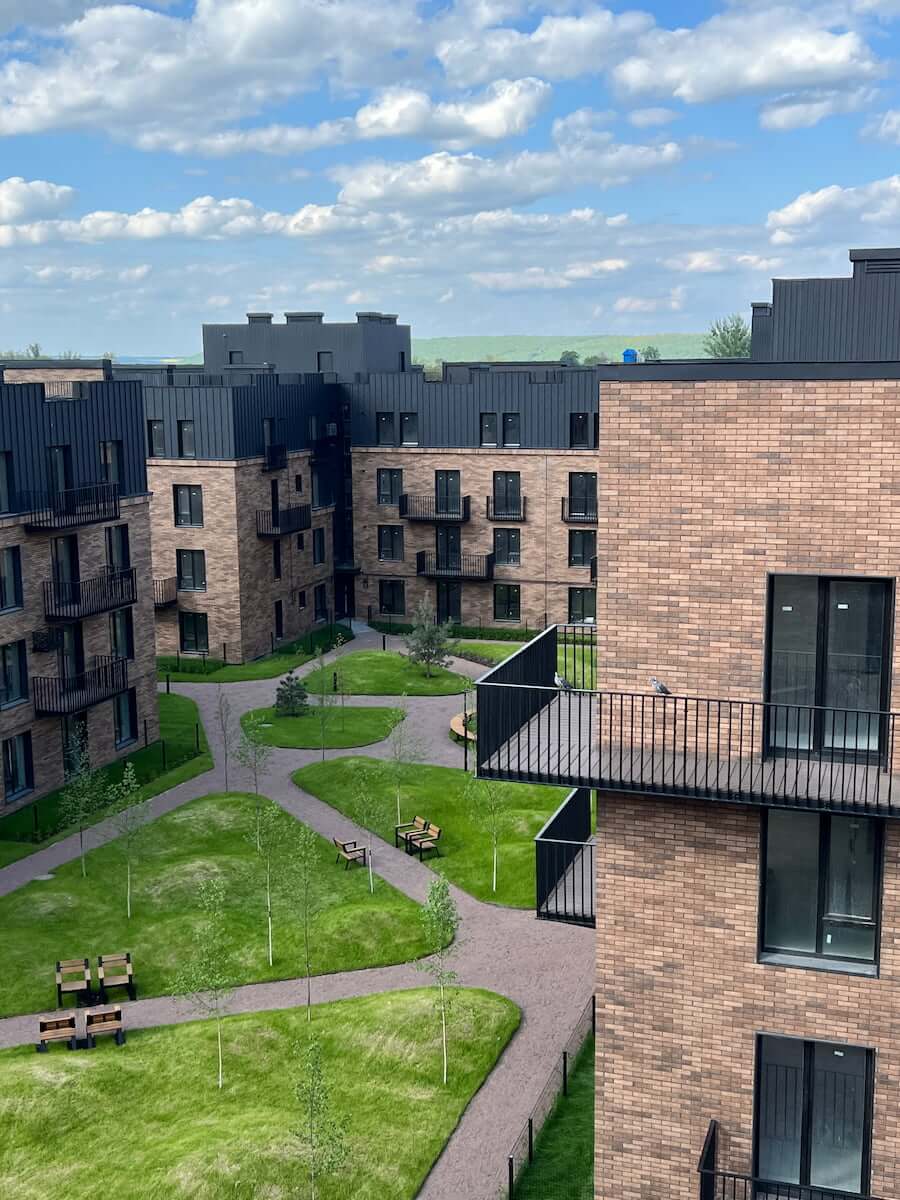

Локація, що сприяє гнучкому та ефективному плануванню часу. Баланс урбаністичного та природного забезпечують розташування в центральній частині міста та унікальне ландшафтне проєктування території житлового комплексу.
Двір, вільний від авто дарує відчуття простору, затишку та безпеки. Окремостоячий дворівневий та гостьовий паркінги не залишать без нагляду ваш автомобіль. Багато зелені та чистого повітря. У дворі, закритому для сторонніх людей – безліч місця для прогулянок. Зелене світло – для велосипедів. На території клубного містечка – облаштовані зони для відпочинку та активних занять спортом. Сучасні дитячі майданчики від відомого Європейського виробника можуть бути і справжньою пригодою, і арт-об’єктом. Модно і стильно. Безпечно та екологічно. Просто і геніально!

будівництва
продано
ХАРАКТЕРИСТИКИ
- Кількість секцій: 10
- Кількість поверхів: 4-6
- Загальна кількість квартир: 270
- Конструктивна схема будівлі: цегляний
- Ліфт: безшумний швидкісний
- Стіни зовнішні: цегла
- Стіни внутрішні: цегла
- Утеплення фасаду: пінопласт товщиною 20 см і щільністю 13 кг/куб.м.
- Покрівля: мембрана
- Захист від сейсмічної активності: сейсмопояси та кладочні сітки
- Висота типового поверху, м: 280 см (від підлоги до стелі)
- Стан квартири: з чорновим ремонтом
- Вхідні двері: броньовані преміум класу
- Опалення: індивідуальне (газовий котел)
- Підігрів підлоги та теплоізоляційна стяжка: +
- Вікна, балконні двері: металопластикові 5-ти камерні, з енергозберігаючим склопакетом
- Штукатурка: високоякісна «під маяки»
- Стяжка: високоякісна напів суха
- Закрита територія: від авто та сторонніх
- Паркінг: критий окремостоячий
Є ЗАПИТАННЯ?
НАПИШІТЬ НАМ!
Ваш відгук дуже важливий для нас.
ХІД БУДІВНИЦТВА
Травень 2022
1) Отримали щебінь для засипки доріжок.
2) Вкладання бруківки зі сторони вул. Крайківського.
Травень 2022
1) Привезли ліфтові кабіни у 1-4 під'їзди.
2) Продовжуємо благоустрій у дворі 1-4 під'їздів, виконуємо монтаж люків.
3) Виконуємо заливку 4-го монолітного горизонту паркінгу.
4) Виконуємо монтаж фасаду у 8-му під'їзді.
5) Виконуємо монтаж мембрани у 11-му під'їзді.
6) Виконуємо штукатурні роботи в 11-му під'їзді на 3-му та 4-му поверхах.
Квітень 2022
1)Встановлення вікон на 2-му і 3-му поверсі у 11-му під'їзді.
2)Виконуємо монтаж клінкерних панелей у 7-му під'їзді.
3)Триває монтаж металевої частини фасаду у 8-му підʼїзді.
4)Триває мурування перемичок на 4-му поверсі у 12-му під'їзді.
Березень 2022
1)Триває мурування перестінок 4-го поверху у 12-му під'їзді.
2)Триває монтаж металевої частини фасаду у 7-му під'їзді.
3)Виконано монтаж вікон 2-го поверху у 11-му під'їзді.
4)Виконали заливку стяжки на даху з розуклонкою у 11-му під'їзді.
Березень 2022
1)Встановлюємо вікна на 3-му поверсі у 8-му під'їзді.
2)Продовжуємо зворотну засипку землею простору між колонами на паркінгу. Триває бетонування колон для виходу на наступний рівень перекриття.
3)Розпочали благоустрій у дворі 1-2-3-4-х під'їздів.
4)Триває монолітне перекриття другого рівня паркінгу.
Березень 2022
1)Виконуємо мурування стін 3-го поверху у 12-му під'їзді.
2)Виконуємо перекриття панелями 3-го поверху у 12-му під'їзді.
3)Триває монтаж фасаду у 7-му підʼїзді.
4)Триває монтаж фасаду, дерев'яної частини, у 8-му під'їзді.
Січень 2022
1) Відбувається вібротрамбування землі зворотньої засипки котловану.
2) Підготовка до бетонування монолітного поясу паркінгу.
Січень 2022
1) Монтаж внутрішньої системи газопостачання у 1-2-му під'їздах, продовжуємо монтаж системи газопостачання у 3-4-му під'їздах.
2) Монтаж системи освітлення.
3) Монтаж фасаду у 9-10-му під'їздах.
4) Продовжуємо муровку на 2-му поверсі у 12-му під'їзді.
5) Підготовка під монтаж металевої частини фасаду у 7-му під'їзді.
6) Проведено підготовку під монтаж металевої частини фасаду у 8-му під'їзді.
7) Продовжуємо засипку котловану паркінгу і планування рівня.
8) Підготовка заливки монолітного поясу паркінгу.
Січень 2022
1) Продовжуємо фугування південної стіни у 5-6-му під'їздах.
2) Продовжуємо ремонт в 1-4-му під'їздах встановлені поштові ящики.
3) Муровка парапетів в 11-му під'їзді, муровка виходу на дах в 11-му під'їзді.
4) Муровка стін на 2-му поверсі та перестінків у 12-му під'їзді.
5) Заливка бетонних закінчень парапетів в 11-му під'їзді.
6) Зворотня засипка котловану паркінгу.
Грудень 2021
1)Розпочали прокладання зовнішніх мереж газопостачання.
2)Привезли двері у квартири 9-10 під'їздів.
Грудень 2021
1) Завершено монтаж теплої підлоги у 5-му під'їзді, продовжуємо монтаж теплої підлоги у 6-му під'їзді.
2) Розпочали монтаж зовнішніх мереж електропостачання.
Листопад 2021
1) Облаштування зовнішньої системи каналізації.
2) Мурування 2-го поверху в 11-му під'їзді.
3) Внутрішнє оздоблення у 1-4-му під'їздах, укладання плитки на підлогу у під'їздах.
4) Розуклонка даху у 7-му під'їзді.
5) Монтаж мембрани у 8-му під'їзді.
6) Монтаж фасаду у 5-6-му під'їздах
Листопад 2021
1) Завершили муровку стін і перестінків у 7-му під'їзді.
2) Закінчили монтаж вхідних дверей в квартири у 1-му під'їзді
Жовтень 2021
1) Почали роботи по утепленню фасаду у 5-6-му під'їздах.
2) Почали роботи по ремонту у 1-4-му під'їздах.
3) Продовжуєм роботи по утепленню фасаду у 9-10-му під'їздах.
4)
Жовтень 2021
1) Монтаж плит перекриття на 4-му поверсі у 7-му під'їзді.
2) Монтаж металевої частини фасаду у 6-му під'їзді.
3) Муровка на 4-му поверсі в 11-му під'їзді.
4) Заливка підготовки та фундаментних стаканів паркінгу.
5) Розпочали роботи по утепленню фасаду у 9-10-му під'їздах.
6) Закінчили цегляну кладку зовнішніх та внутрішніх стін парапетів і комінків у 8-му під'їзді.
Жовтень 2021
1) Продовжуємо мурування перестінок 1-го поверху у 12-му під'їзді. Почали перекриття першого поверху 12-го під'їзду.
2) Мурування парапетів у 8-му під'їзді.
3) Влаштування металевої частини фасаду у 9-10-му під'їздах.
4) Продовжуємо монтаж теплих підлог у 9-10-му під'їздах.
5) Засипка даху у 5-му під'їзді.
6) Мурування коминів у 8-му під'їзді.
Вересень 2021
1) Заливка бетонних стаканів паркінгу.
2) Монтаж балконів на 4-му поверсі в 11-му під'їзді
Серпень 2021
1) Починаєм роботи по монтажу металевої частини фасаду у 9-10-му під'їздах.
2) Перший бетон на паркінг. Влаштування бетонної підготовки під стакани.
3) Закінчили монтаж вікон у 6-му під'їзді.
4) Монтаж риштування для роботи по оздоблюваних роботах фасаду у 6-му під'їзді.
5) Закінчили штукатурні роботи на 3-му поверсі у 5-му під'їзді.
6) Продовжуєм муровку стін і перестінків на 4-му, останньому поверсі 8-го під'їзду.
7) Почали роботи по утепленню даху у 6-му під'їзді.
8) Продовжуємо муровку зовнішніх стін та перестінків на 3-му поверсі в 11-му під'їзді.
Серпень 2021
1) Розпочали муровку стін і перестінок останнього четвертого поверху у 7-му під'їзді.
2) Накрили панелями перекриття на 3-му поверсі і 8-му під'їзді.
3) Розпочали роботи по зовнішніх мережах вода каналізація і дощова каналізація.
Серпень 2021
1) Продовжуєм копати котлован для побудови паркінгу.
2) Продовжуєм роботи по влаштуванню теплих підлог у 9-му та 10-му під'їздах.
3) Закінчили муровку останнього четвертого поверху стін перестінок і парапетів у 5-му та 6-му під'їздах.
4) Закінчили копати котлован під паркінг.
5) Розпочали засипку і трамбовку щебеню в котловані для паркінгу.
Липень 2021
1) Прододяться активні роботи по копанню котлована під паркінг. І виконується щебенева підсипка для бетонної підготовки ростверків фундаменту.
2) Розпочали монтаж вхідних дверей в квартири у 2-му під'їзді.
3) Муровка та монтаж перемичок на 2-му поверсі в 11-му під'їзді.
4) Монтаж балконів на 4-му поверсі в 7-му під'їзді.
5) Закінчуємо монтаж фасаду південної сторони у 1-му та 2-му під'їздах.
6) Розпочали влаштування напівсухої розуклонної стяжки даху у 5-му під'їзді.
7) Закінчили монтаж вхідних дверей в квартири у 2-му під'їзді.
8) Продовжуєм копати котлован для паркінгу і здійснюємо влаштування щебеневої підготовки для фундаменту.
9) Закінчили роботу по влаштуванню теплих підлог у 1-4-му під'їздах. Розпочали роботи по теплих підлогах у 9-10-му під'їздах.
Липень 2021
1) Змонтували стояки води каналізації і лічильники у 2-му і 4-му під'їзді
2) Муровка стін на 3-му поверсі у 8-му під'їзді
3) Муровка стін на 4-му поверсі у 7-му під'їзді
4) Монтаж парапетів та бетонних дашків у 5-му під'їзді
5) Муровка перестінків на 4-му поверсі у 6-му під'їзді
6) Монтаж балконів на 2-му поверсі в 11-му під'їзді
7) Муровка 2-го поверху в 11-му під'їзді
8) Монтаж плит перекриття на 1-му поверсі в 12-му під'їзді
Липень 2021
1) Вхідні двері в квартири у 2-й під'їзд.
2) Монтаж балконів на 3-му поверсі у 7-му під'їзді.
3) Муровка на 3-му поверсі у 8-му під'їзді.
4) Монтаж панелей перекриття на 3-му поверсі у 7-му під'їзді.
5) Монтаж панелей перекриття на 1-му поверсі у 11-12-му під'їздах.
6) Монтаж вікон на 3-му поверсі у 5-му під'їзді.
7) Монтаж вікон на 6-му поверсі у 9-10-му під'їздах.
Липень 2021
1) Монтаж вікон на 3-му поверсі у 5-му під'їзді.
2) Закінчили монтаж плит перекриття на 2-му поверсі у 8-му під'їзді. Починаємо муровку на 3-му поверсі.
3) Закінчуємо муровку перестінок на 3-му поверсі у 7-му під'їзді. Монтаж сходів на 4-й поверх.
4) Продовжуємо муровку перестінок на 4-му поверсі у 6-му під'їзді.
5) Монтаж фасаду дерев'яної частини під метал у 3-4-му під'їздах з внутрішньої частина двору.
6) Монтаж металевої частини фасаду у 1-2-му під'їздах з внутрішньої частини двору.
7) Монтаж фасаду металевої частин у 1-2-му під'їздах із зовнішньої частини будинку.
Липень 2021
1) Монтаж балконів на 3-му поверсі у 8-му під'їзді.
2) Монтаж вікон на 6-му поверсі у 9-10-му під'їзді.
3) Штукатурка на 6-му поверсі у 9-10-му під'їзді.
4) Засипка даху щебнем.
5) Муровка парапетів на 4-му поверсі у 5-му під'їзді.
6) Монтаж плит перекриття на 1-му поверсі у 12-му під'їзді.
Червень 2021
1) Монтаж теплої підлоги у 4-му під'їзді.
2) Муровка 4-го поверху у 6-му під'їзді.
3) Монтаж вікон першого поверху у 6-му під'їзді.
4) Монтаж вікон 2-го і 3-го поверху у 5-му під'їзді.
5) Почали монтаж клінкерних панелей у 1-му під'їзді з південної сторони.
Червень 2021
1) Монтаж балконів у 7-му під'їзді 3-го поверху.
2) Монтаж вікон у 7-му під'їзді 1-го поверху.
3) Монтаж дерев'яної частини фасаду під металопрофіль у 2-му під'їзді.
4) Муровка 3-го поверху у 7-му під'їзді.
Червень 2021
1) Продовжуємо штукатурку 5-го поверху під'їздів 9 та 10.
2) Продовжуємо влаштування мембрани у 9-му та 10-му під'їздах.
3) Продовжуємо монтаж плит перекриття 2-го поверху у 8-му під'їзді.
4) Продовжуємо монтаж плит перекриття 4-го поверху у 5-му під'їзді.
5) Продовжуємо муровку 4-го поверху у 6-му під'їзді.
6) Монтаж плит перекриття 1-го поверху у 12-му під'їзді. Муровка 1-го поверху в 11-му під'їзді.
Червень 2021
1) Монтуємо дерев'яну частину фасаду 4-го під'їзду.
2) Проводимо монтаж вікон на 5-му та 6-му під'їздах 1-го поверху.
3) Починаємо муровку на 1-му поверсі 11-го під'їзду
Червень 2021
1) Виконали заливку стяжки в квартирах у 2-му під'їзді 4-го поверху.
2)Проводимо мурування 4-го поверху у 6-му під'їзді.
3) Виконуємо монтаж металевої частини фасаду 1-го та 2-го під'їздів.
Червень 2021
1) Змонтували баштовий кран для будівництва 11-го і 12-го під'їздів.
2) Здійснюємо монтаж вікон 6-го поверху, у 9-му та 10-му під'їздах.
3) Проводимо мурування 2-го поверху у 8-му під'їзді.
Травень 2021
1)Перекрили 1-й поверх плитами перекриття у 8-му під'їзді. Закінчуємо муровку перегородок 2-го поверху у 7-му під'їзді, продовжуємо перекриття панелями 2-го поверху у 7-му під'їзді.
2)Закінчили заливання стяжок 1-го поверху 11-го під'їзду.
Травень 2021
1)Виконуємо монтаж металевої частини фасаду у 4-му під'їзді.
2)Виконуємо встановлення вікон 2-го поверху у 9-10-му під'їздах.
3)Виконуємо муровку 1-го поверху, а також монтуємо перемички у 12-му під'їзді.
Травень 2021
1)Виконуємо муровку 4-го поверху у 5-му під'їзді.
2)Продовжуємо обшивку коменів і виходу на дах у 3-4-му під'їздах.
3)Продовжуємо влаштування системи теплих підлог у 1-2-му під'їздах.
Травень 2021
1)Закінчили залиття армо-поясу фундаменту у 11-му під'їзд.
2)Виконуємо розбивку кладки першого поверху у 12-му під'їзді.
Травень 2021
1) Завезли двері ліфтових шахт у 1-2-3-4-і під'їзди.
2) Завезли ліфти у 1-2-3-4-і під'їзди.
Квітень 2021
1) Виконуємо монтаж перемичок першого поверху у 7-му під'їзді.
2) Завершили руйнування споруд і вивіз відходів на місці будівництва паркінгу.
3)Закінчили заливку бетонної стяжки 1-го поверху у 12-му під'їзді.
4)Продовжуємо заливку розтверки у 11-му під'їзді.
Квітень 2021
1)Монтаж металевої частини фасаду у 1-му під'їзді.
2)Встановлення вікон у 3-му під'їзді.
3)Підготовка під розтверк у 11-му під'їзді.
Квітень 2021
1)Виконуємо зворотню засипку у 12-й під'їзд.
2)Виконуємо чорнову штукатурку на 1-му поверсі у 9-му під'їзді.
3)Завершили муровку 1-го поверху у 7-му під'їзді, починаємо перекриття панелями.
4)Встановлення вікон на 1-му поверсі у 9-10-му під'їздах.
Квітень 2021
1)Виконуємо муровку 3-го поверху у 5-6-му під'їздах.
2)Виконуємо монтаж металевої частини фасаду у 1-2-му під'їздах.
3)Виконуємо муровку 6-го поверху у 9-10-му під'їздах.
Квітень 2021
1)Розпочали штукатурні роботи у 2-му під'їзді.
2)Виконуємо розводку світла у 9-10-му під'їздах.
Березень 2021
1)Виконуємо розкладання блоків фундаменту у 12-му під'їзді.
2)Розпочали розбивку фундаменту 1 поверху у 7 під'їзді.
Березень 2021
1)Виконуємо фасадні роботи у 1-му під'їзді.
2)Виконуємо муровку 3-го поверху у 5-му під'їзді.
3)Виконуємо муровку 1-го поверху у 8-му під'їзді.
4) Закінчили заливку стяжки 1-го поверху у 7-му під'їзді.
Лютий 2021
1)Виконали заливку стяжок у 8-му під'їзді.
2)Виконали заливку ростверків у 7-му під'їзді.
3)Виконуємо підготовку під ростверку у 12-му під'їзді.
4)Виконуємо монтаж металу на частині фасаду у 1-му під'їзді.
Лютий 2021
1) Виконуємо кладку стін 4-го поверху у 3-му під'їзді.
2) Виконуємо кладку зовнішніх стін 5-го поверху у 9-10-му під'їздах.
3)Виконуємо кладку стін 2-го поверху та монтаж перемичок у 5-6-му під'їздах.
Лютий 2021
1)Виконуємо бетонування стяжки у 7-му під'їзді.
2)Виконуємо бетонування розривів у 5-му під'їзді.
3)Виконуємо бетонування сходів з 3-го на 4-й поверх у 3-му під'їзді.
Лютий 2021
1)Закінчили муровку стін і перестінок на 4-му поверсі у 9-10-му під'їздах.
2)Виконуємо зворотню засипку у 8-му під'їзді.
Лютий 2021
1) Розпочари муровку стін 2-го поверху у 5-му під'їзді.
2)Закінчили монтаж лотків для комунікацій. І розпочали влаштування ЖБ поясу у 8-му під'їзді.
Лютий 2021
1)Влаштування бетонної підготовки під ростверк.
2)Тривають роботи по влаштуванню гідроізоляційної мембрани ПВХ експлуатованого даху 4-го під'їзду.
3)Закінчили влаштування ПВХ мембрани експлуатованого даху на 1-2-му під'їздах.
4)Тривають роботи по муровці перестінок у 3-му під'їзді на 3-му поверсі.
Січень 2021
1)Закінчили збиття оголовків паль у11-12-х під'їздах.
2)Планування під підготовку у 12-у під'їзді.
3)Монтаж блоків фундаменту і монтаж лотків комунікацій у 8-у під'їзді.
Січень 2021
1)Монтаж вікон на 4-у поверсі у 1-у під'їзді.
2)Монтаж утеплення частини фасаду і підготовка до монтажу металевої частини фасаду.
Січень 2021
1)Закінчили забиття палей у 11-у і 12-у підїздах.
2)Змонтовано кран Liebherr 60 для будівництва під'їздів 7-го і 8-го.
3)Облаштування опалубки під розтверку у 8-у під'їзді, зварювання каркасу розтверки.
4)Мурування несучих стін у 5-у під'їзді, монтаж перемичок.
Грудень 2020
1)Встановлення каркасів розтверку 8-го під'їзду
2)Муровка 4-го поверху 9-го та 10-го під'їздів
3)Збиття оголовків паль 7-го під'їзду
4)Кріплення лат для металевої частини фасаду 1-го під'їзду
5)Продовжується мурування перестінки та монтаж панелей перекриття 1-го поверху 6-го під'їзду
Грудень 2020
Продовжуються роботи по влаштуванню гідроізоляційної мембрани експлуатованого даху на перший під'їзд
Грудень 2020
1)Палі на 12-му під'їзді
2)Установка риштування, початок фасадних робіт
3)Забиття паль в 11-му під'їзді
Листопад 2020
1)Закінчено забиття паль 8-го під'їзду
2)Залито плиту перекриття 1-го та 2-го під'їзду
3)Почато стяжку на даху 1-го під'їзду
4)Монтаж балконів на 4-му поверсі 9-го і 10-го під'їзду
5)Продовжується мурування несущих стін 4-го поверху 9-го і 10-го під'їздів
Листопад 2020
1) Заливка парапету по периметру зовнішніх стін
2)Початок кладки та розбивка осей 1-го поверху 6-го під'їзду
Жовтень 2020
1)Виконуємо мурування 4-го поверху у 2-му під'їзді.
2)Виконуємо мурування 2-го поверху у 3-му під'їзді.
3)Виконуємо мурування 3-го поверху у 9-му та 10-му під'їздах.
4)Залили чорнову стяжку підлоги 1-го поверху у 5-му під'їзді.
Жовтень 2020
1)Закінчили зворотню засипку фундаменту на під'їздах 5 і 6.
2)Закінчили облаштування парапетів на під'їздах 1 і 4.

Генплан
"ПЕРЕВАГИ
Центральна частина міста
Закрита територія під охороною
Дитячий садок та школа неподалік
Затишний внутрішній двір з дитячим та спортивним майданчиками
Зелені зони у дворі
Кабельне телебачення та інтернет
Сучасне планування квартир
Оригінальний фасад будинку
Дворівневий критий окремостоячий паркінг
Малоповерхова забудова з ліфтом
LED освітлення двору
Наявність гостьового паркінгу
Вільні від авто двори
